Đổ bê tông sàn đúng kỹ thuật đòi hỏi kiểm soát chặt chẽ từ khâu chuẩn bị cốp pha, cốt thép, lựa chọn hỗn hợp bê tông đến quá trình đổ, đầm và bảo dưỡng. Chỉ một sai sót trong quá trình thi công cũng có thể ảnh hưởng đến chất lượng bề mặt, khả năng chịu lực hoặc tiến độ xây dựng. Vì vậy, chủ nhà cần hiểu những hạng mục phải kiểm tra trước khi thi công, cách giám sát từng công đoạn và điều kiện nghiệm thu sau khi hoàn thành. Bài viết dưới đây hướng dẫn quy trình đổ bê tông sàn, cách tính khối lượng, dự toán chi phí và nhận biết các lỗi thường gặp để chủ đầu tư phối hợp hiệu quả với đơn vị thi công.

Đổ bê tông sàn cần đáp ứng những yêu cầu nào?
Đổ bê tông sàn là công đoạn đưa hỗn hợp bê tông vào hệ cốp pha đã lắp dựng cốt thép theo thiết kế, sau đó đầm chặt, hoàn thiện bề mặt và bảo dưỡng để hình thành kết cấu sàn. Trong nhà ở dân dụng, công việc này thường áp dụng cho sàn tầng, sàn mái và một số cấu kiện bê tông cốt thép đổ tại chỗ.
Chất lượng sàn không chỉ phụ thuộc vào bê tông được sử dụng mà còn chịu ảnh hưởng trực tiếp từ hệ chống đỡ, cách bố trí cốt thép, trình tự thi công và chế độ bảo dưỡng. Trước khi tiến hành đổ sàn, công trình cần đáp ứng các yêu cầu cơ bản sau:
- Đúng hồ sơ thiết kế: Chiều dày sàn, cao độ, kích thước dầm, vị trí cốt thép và cấp độ bền bê tông phải phù hợp với bản vẽ kết cấu được phê duyệt.

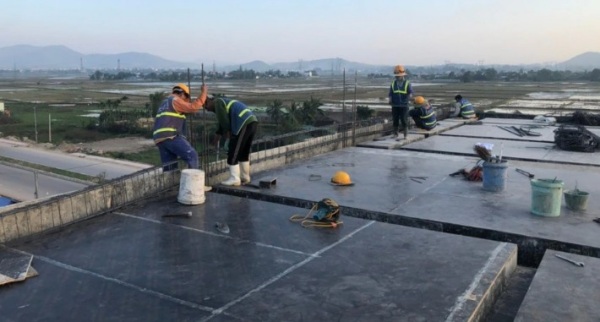

- Hệ cốp pha và chống đỡ ổn định: Cốp pha phải bảo đảm hình dạng, kích thước, độ kín khít và khả năng chịu các tải trọng phát sinh trong quá trình thi công theo phương án đã được xác nhận.
- Hỗn hợp bê tông đáp ứng yêu cầu: Vật liệu phải phù hợp với đặc điểm kết cấu, phương pháp vận chuyển, điều kiện đổ và các chỉ tiêu kỹ thuật của công trình.
- Có phương án thi công và kiểm tra chất lượng: Việc vận chuyển, bơm, đầm, lấy mẫu, bảo dưỡng và nghiệm thu cần được chuẩn bị trước khi bắt đầu.
Đối với công trình bê tông cốt thép toàn khối, TCVN 4453:1995 là một tiêu chuẩn liên quan đến thi công và nghiệm thu. TCVN 14586:2025 quy định các yêu cầu kỹ thuật đối với hỗn hợp bê tông thuộc phạm vi áp dụng của tiêu chuẩn và đã thay thế TCVN 9340:2012. Việc lựa chọn, áp dụng các yêu cầu cụ thể cần căn cứ hồ sơ thiết kế, chỉ dẫn kỹ thuật và hợp đồng của công trình.
Lưu ý: Không có một chiều dày sàn hoặc mác bê tông cố định phù hợp với mọi ngôi nhà. Những thông số này phải được xác định từ tính toán kết cấu, tải trọng sử dụng và điều kiện thực tế.
Cần kiểm tra những gì trước khi đổ bê tông sàn?
Trước khi đổ bê tông, đơn vị thi công và người giám sát cần hoàn tất việc kiểm tra các hạng mục sẽ bị che khuất sau khi đổ. Đây là thời điểm thuận lợi nhất để phát hiện sai lệch về cốt thép, cốp pha, hệ thống kỹ thuật hoặc điều kiện cung cấp bê tông.
Chủ nhà có thể sử dụng bảng dưới đây để theo dõi công tác chuẩn bị. Tuy nhiên, việc xác nhận đủ điều kiện thi công các hạng mục kết cấu phải do người có trách nhiệm chuyên môn thực hiện.
| Hạng mục | Nội dung cần kiểm tra | Dấu hiệu cần xử lý | Hướng quyết định |
|---|---|---|---|
| Hồ sơ thiết kế | Bản vẽ kết cấu, cao độ, chiều dày, chi tiết cốt thép và yêu cầu bê tông | Thiếu bản vẽ, thông số không thống nhất hoặc có thay đổi chưa được chấp thuận | Chưa cho phép đổ khi chưa làm rõ yêu cầu kỹ thuật |
| Cốp pha và hệ chống | Liên kết, độ ổn định, cao độ, độ kín khít và hệ giằng chống | Cốp pha xô lệch, thiếu chống, liên kết không chắc chắn | Yêu cầu kiểm tra và xử lý trước thi công |
| Cốt thép sàn | Đường kính, số lượng, khoảng cách, vị trí nối và lớp bê tông bảo vệ theo thiết kế | Thép sai vị trí, thiếu con kê hoặc không đúng bản vẽ | Điều chỉnh và nghiệm thu lại hạng mục liên quan |
| Điện nước âm sàn | Ống kỹ thuật, hộp chờ, vị trí xuyên sàn và biện pháp cố định | Ống lỏng, sai vị trí hoặc xung đột với cốt thép | Xử lý theo thiết kế trước khi đổ bê tông |
| Hỗn hợp bê tông | Loại bê tông, cấp độ bền, độ sụt yêu cầu và phương án giao nhận | Thông số giao hàng không khớp yêu cầu đặt hàng | Chưa tiếp nhận để đổ khi chưa làm rõ sai lệch |
| Thiết bị và nhân lực | Máy bơm, đầm, dụng cụ làm mặt, điện, nước và nhân sự vận hành | Thiếu thiết bị hoặc chưa có phương án dự phòng cần thiết | Hoàn thiện điều kiện thi công trước khi bắt đầu |
| Thời tiết và an toàn | Dự báo mưa, biện pháp che chắn, khu vực làm việc và phương án ứng phó | Điều kiện thời tiết hoặc an toàn không đáp ứng phương án thi công | Điều chỉnh kế hoạch hoặc tạm hoãn nếu cần |
Kiểm tra bản vẽ, cốp pha, cốt thép và hệ thống âm sàn
Công việc đầu tiên là đối chiếu thực tế với bản vẽ kết cấu. Người giám sát cần kiểm tra kích thước hình học, cao độ sàn và cách bố trí các cấu kiện trước khi nghiệm thu công tác lắp dựng.
Đối với cốp pha, cần chú ý đến sự ổn định của hệ chống, liên kết tại các vị trí tiếp giáp, độ kín khít và khả năng giữ đúng hình dạng khi bê tông được đưa vào. Nếu cốp pha bị biến dạng hoặc hệ chống có dấu hiệu mất ổn định, phải dừng công tác liên quan để người có chuyên môn đánh giá.

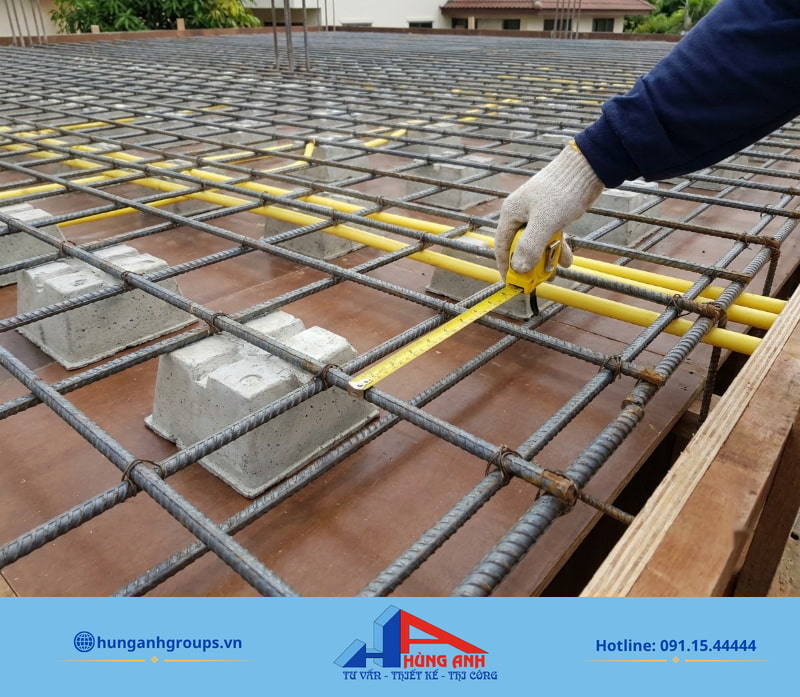

Cốt thép phải được kiểm tra theo bản vẽ về chủng loại, kích thước, khoảng cách, vị trí nối và các chi tiết tăng cường. Con kê có nhiệm vụ duy trì khoảng cách cần thiết giữa cốt thép và bề mặt cốp pha nhằm bảo đảm lớp bê tông bảo vệ theo thiết kế.
Đồng thời, cần kiểm tra những vị trí có ống điện, ống nước, hộp kỹ thuật hoặc lỗ chờ xuyên sàn. Các chi tiết này phải được lắp đặt và cố định phù hợp, tránh xê dịch trong quá trình đổ bê tông. Không tự ý cắt, uốn hoặc di chuyển cốt thép để tạo đường đi cho hệ thống kỹ thuật.
Sau khi hoàn thành kiểm tra, các hạng mục cần nghiệm thu phải được xác nhận trước khi chuyển sang công đoạn đổ bê tông. Chủ nhà nên lưu giữ hình ảnh và hồ sơ nghiệm thu để thuận tiện đối chiếu nếu phát sinh vấn đề về sau.

Kiểm tra bê tông, thiết bị và điều kiện thi công
Bê tông sử dụng cho sàn phải đáp ứng yêu cầu về tính chất và chất lượng đã xác định trong hồ sơ công trình. Khi đặt bê tông thương phẩm, các thông tin quan trọng cần làm rõ gồm cấp độ bền, yêu cầu độ sụt, khối lượng, thời gian giao hàng và các tính chất đặc biệt nếu thiết kế có quy định.
Độ sụt phản ánh một đặc trưng về tính công tác của hỗn hợp bê tông, nhưng không phải cứ độ sụt lớn là bê tông tốt hơn. Giá trị yêu cầu phải phù hợp với thiết kế cấp phối, điều kiện vận chuyển và phương pháp thi công.
Trước khi xe bê tông đến công trình, đơn vị thi công cần chuẩn bị đầy đủ máy bơm hoặc phương án vận chuyển, thiết bị đầm, dụng cụ kiểm tra cao độ, phương tiện bảo dưỡng và nguồn điện, nước phục vụ công việc.
Đối với sàn có diện tích lớn hoặc vị trí vận chuyển khó tiếp cận, kế hoạch cấp bê tông cần được phối hợp để hạn chế gián đoạn ngoài dự kiến. Công trình cũng cần có biện pháp bảo vệ khu vực thi công trước nguy cơ mưa lớn hoặc thời tiết bất lợi.
Quy trình đổ bê tông sàn đúng kỹ thuật
Quy trình đổ bê tông sàn cần tuân theo biện pháp thi công đã được xác nhận. Trình tự thực tế có thể khác nhau giữa nhà phố, công trình có mặt bằng rộng hoặc sàn sử dụng kết cấu đặc biệt, nhưng đều phải bảo đảm việc kiểm tra hỗn hợp, đổ, đầm và hoàn thiện được thực hiện có kiểm soát.
Tiếp nhận, kiểm tra và lấy mẫu bê tông
Khi bê tông được vận chuyển đến công trình, người phụ trách cần áp dụng đúng cách kiểm tra bê tông tươi và đối chiếu thông tin giao nhận trước khi cho phép đưa hỗn hợp vào kết cấu.
- Đối chiếu phiếu giao hàng: Kiểm tra thông tin đơn hàng, loại bê tông, cấp độ bền, khối lượng và các yêu cầu kỹ thuật có liên quan.
- Kiểm tra tình trạng hỗn hợp: Quan sát các dấu hiệu bất thường như phân tầng, tách nước rõ rệt hoặc tính công tác không phù hợp với yêu cầu tiếp nhận.

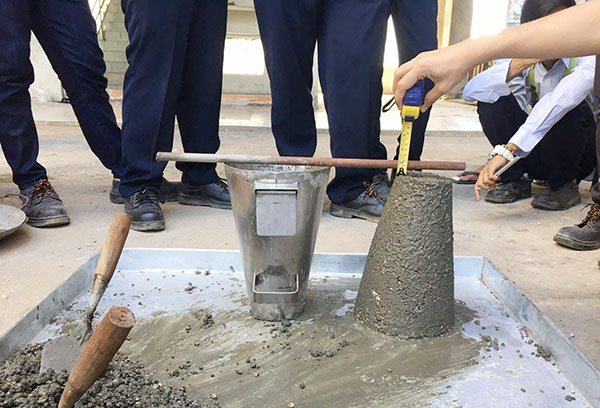

- Kiểm tra độ sụt khi có yêu cầu: Phép thử phải được thực hiện theo phương pháp áp dụng cho công trình, với kết quả được ghi nhận để đối chiếu.
- Lấy mẫu phục vụ kiểm tra chất lượng: Việc lấy mẫu, chế tạo mẫu và thử nghiệm cần tuân theo yêu cầu nghiệm thu, chỉ dẫn kỹ thuật và phương pháp thử tương ứng.
Nếu thông số bê tông không phù hợp với yêu cầu đặt hàng, đơn vị thi công cần trao đổi với bên cung cấp và người phụ trách kỹ thuật trước khi sử dụng. Không tự ý thêm nước vào xe bê tông để làm hỗn hợp dễ bơm hoặc dễ đổ hơn, vì việc thay đổi thành phần hỗn hợp có thể ảnh hưởng đến chất lượng đã được thiết kế.
Thông tin về số lượng mẫu, thời điểm lấy mẫu và phương pháp đánh giá kết quả phải dựa trên quy định áp dụng cho công trình. Không nên mặc định mọi sàn đều sử dụng cùng một số lượng mẫu hoặc tần suất kiểm tra.
Đổ bê tông, đầm chặt và hoàn thiện bề mặt sàn

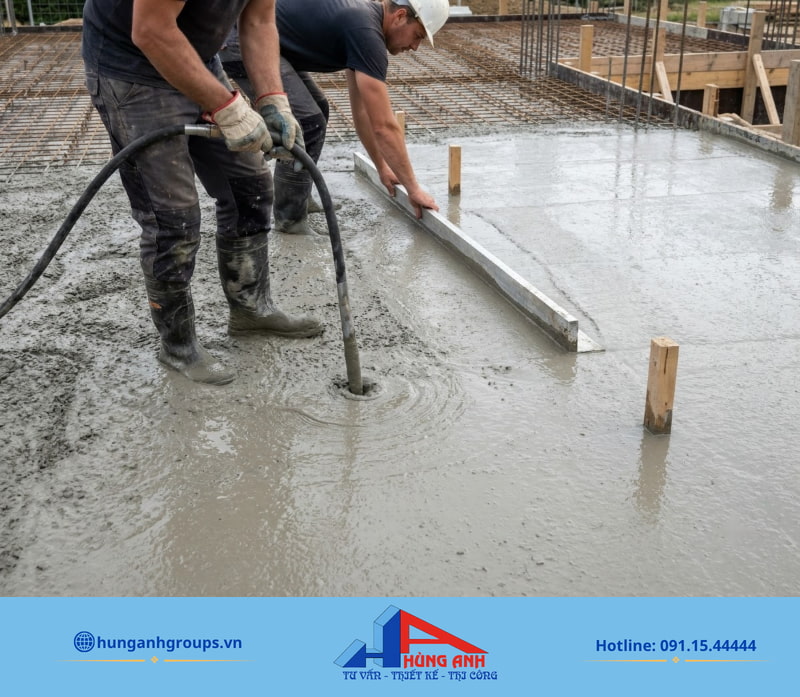

Sau khi hoàn tất khâu tiếp nhận, bê tông được đưa vào vị trí thi công theo trình tự đã xác định. Công việc cần được phối hợp giữa người vận hành thiết bị, công nhân đầm, tổ hoàn thiện và người giám sát.
- Bước 1 – Tổ chức khu vực và hướng đổ: Xác định vị trí bắt đầu, hướng di chuyển, phân khu thi công và vị trí bố trí thiết bị phù hợp với biện pháp đã được chấp thuận. Không tập kết bê tông thành đống lớn trên sàn khi chưa kiểm soát tải trọng tác dụng lên cốp pha và hệ chống.
- Bước 2 – Phân phối hỗn hợp bê tông: Đưa bê tông vào vị trí theo phương án thi công, hạn chế tình trạng rơi tự do không kiểm soát hoặc di chuyển hỗn hợp theo cách gây phân tầng. Cần chú ý các vị trí giao nhau giữa dầm và sàn, khu vực có cốt thép dày hoặc chi tiết kỹ thuật phức tạp.

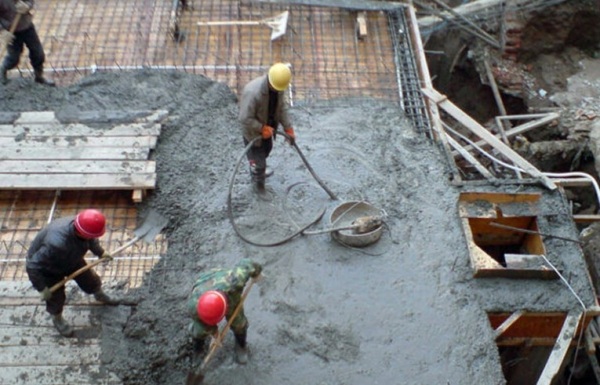

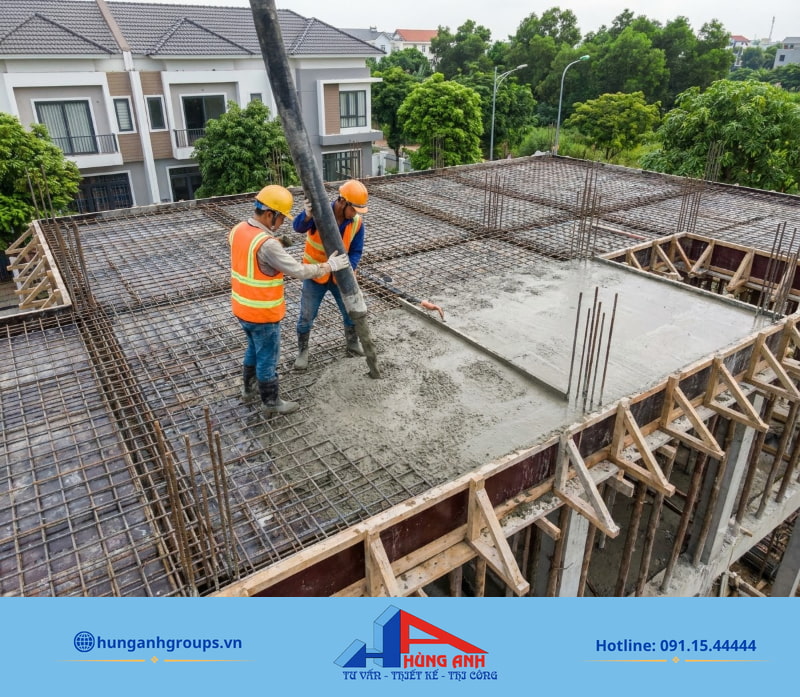

- Bước 3 – Đầm bê tông: Sử dụng thiết bị và phương pháp đầm phù hợp để hỗn hợp được phân bố, lèn chặt và hạn chế các khoảng rỗng. Người vận hành cần tránh đầm thiếu, đầm quá mức hoặc tác động làm xê dịch cốt thép, cốp pha và các chi tiết chôn sẵn.
- Bước 4 – Kiểm soát chiều dày và cao độ: Trong quá trình đổ, cần liên tục đối chiếu cao độ bề mặt với mốc đã thiết lập. Việc kiểm soát giúp tránh tình trạng sàn quá dày, quá mỏng hoặc có độ dốc không phù hợp với thiết kế.
- Bước 5 – Cán phẳng và hoàn thiện mặt: Bề mặt được xử lý bằng dụng cụ phù hợp với yêu cầu hoàn thiện. Không tự ý rắc xi măng khô hoặc bổ sung nước lên mặt bê tông để che giấu những vấn đề về tính công tác.
- Bước 6 – Kiểm tra sau khi kết thúc đổ: Người giám sát kiểm tra cao độ, bề mặt, tình trạng cốp pha, hệ chống và các dấu hiệu bất thường, đồng thời tổ chức bảo vệ bê tông mới đổ để chuyển sang giai đoạn bảo dưỡng.
Trong suốt quá trình thi công, cần theo dõi các dấu hiệu như cốp pha bị phình, rò vữa bất thường, hệ chống dịch chuyển hoặc sàn có biểu hiện mất ổn định. Khi phát hiện nguy cơ ảnh hưởng đến an toàn kết cấu, phải ngừng hoạt động tại khu vực liên quan, bảo đảm an toàn cho người lao động và yêu cầu người phụ trách kỹ thuật đánh giá trước khi tiếp tục.

Nếu việc cấp bê tông bị gián đoạn ngoài kế hoạch, không tự ý tiếp tục đổ lên phần bê tông đã thay đổi trạng thái mà chưa đánh giá khả năng hình thành mạch ngừng thi công. Vị trí và phương pháp xử lý mạch ngừng phải tuân theo yêu cầu kỹ thuật của kết cấu.
Bảo dưỡng và nghiệm thu sàn bê tông sau khi đổ

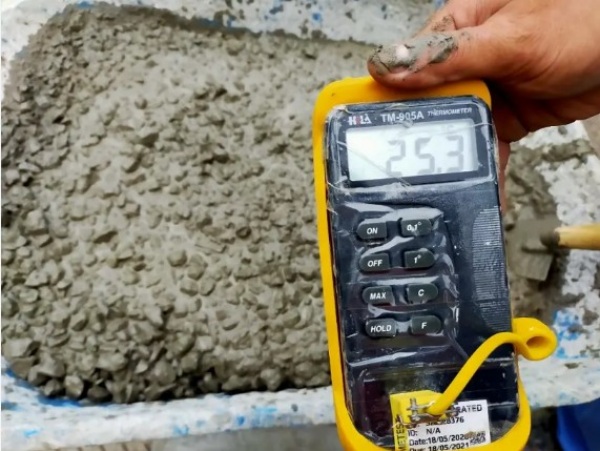

Bảo dưỡng là công đoạn cần thiết để duy trì điều kiện thuận lợi cho quá trình phát triển cường độ của bê tông, đồng thời hạn chế mất nước quá nhanh ở bề mặt. Công việc này phải bắt đầu phù hợp với trạng thái bê tông và được duy trì theo chế độ bảo dưỡng đã xác định.
Đối với kết cấu bê tông chịu tác động trực tiếp của khí hậu Việt Nam, TCVN 8828:2011 là tiêu chuẩn liên quan đến yêu cầu bảo dưỡng ẩm tự nhiên. Thời gian và phương pháp bảo dưỡng cụ thể cần được lựa chọn theo điều kiện vật liệu, thời tiết và yêu cầu áp dụng cho công trình.
Cách giữ ẩm và bảo vệ bê tông sau thi công

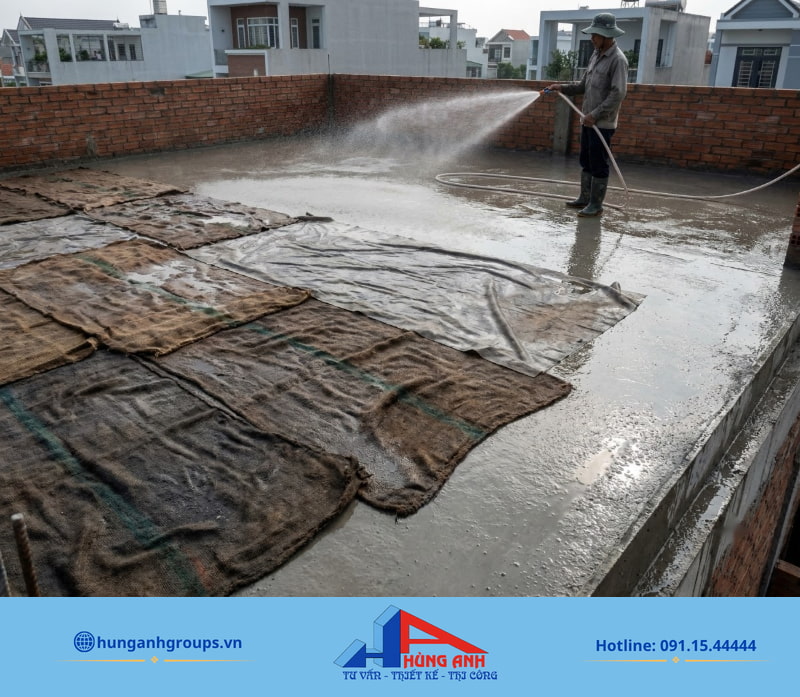

Việc bảo dưỡng cần chú ý đến hai giai đoạn chính là bảo dưỡng ban đầu và bảo dưỡng tiếp theo. Mục tiêu chung là hạn chế mất nước bất lợi và duy trì điều kiện cần thiết cho quá trình đóng rắn.
- Giai đoạn ban đầu: Bề mặt bê tông mới đổ cần được bảo vệ trước tác động của nắng, gió hoặc mưa có khả năng làm thay đổi trạng thái bề mặt. Có thể sử dụng vật liệu che phủ hoặc biện pháp bảo vệ phù hợp với tiến độ đông kết.
- Giai đoạn bảo dưỡng tiếp theo: Khi trạng thái bề mặt cho phép, thực hiện giữ ẩm bằng phương pháp phù hợp như tưới nước, che phủ giữ ẩm hoặc biện pháp bảo dưỡng đã được lựa chọn.
- Theo dõi trong quá trình bảo dưỡng: Kiểm tra tình trạng bề mặt, điều kiện che phủ và các yếu tố thời tiết để điều chỉnh biện pháp bảo vệ khi cần.
Không nên tưới nước mạnh trực tiếp lên bề mặt khi bê tông còn quá mềm, vì dòng nước có thể gây xói hoặc ảnh hưởng đến lớp bề mặt. Ngược lại, để bê tông mất nước nhanh trong điều kiện nắng nóng hoặc gió mạnh cũng làm tăng nguy cơ xuất hiện các khuyết tật bề mặt.

Câu hỏi thường gặp là sau khi đổ bê tông bao lâu thì tưới nước hoặc có thể ngâm nước. Không có một mốc giờ áp dụng cho mọi trường hợp. Thời điểm bắt đầu bảo dưỡng bằng nước phải phù hợp với trạng thái đông kết và phương pháp đã lựa chọn. Việc duy trì bảo dưỡng cũng cần căn cứ yêu cầu kỹ thuật thay vì tự kết thúc sau một số ngày cố định.
Khi nào được tháo cốp pha và đưa tải lên sàn?
Việc tháo cốp pha và hệ chống không thể quyết định chỉ bằng cách quan sát thấy mặt bê tông đã khô hoặc đủ cứng để đi lại. Khả năng chịu lực của kết cấu phụ thuộc vào cường độ bê tông, đặc điểm cấu kiện, sơ đồ chống đỡ và tải trọng tác dụng.
| Công việc | Điều kiện cần xem xét | Lưu ý quan trọng |
|---|---|---|
| Tháo cốp pha không chịu lực | Bê tông đạt trạng thái và cường độ phù hợp để không bị hư hỏng khi tháo | Không làm sứt cạnh hoặc ảnh hưởng đến bề mặt kết cấu |
| Tháo cốp pha đáy sàn và hệ chống | Cường độ bê tông, khẩu độ cấu kiện, tải trọng và phương án tháo chống đáp ứng yêu cầu | Phải được người có trách nhiệm chuyên môn xác nhận |
| Tập kết vật tư lên sàn | Khả năng chịu tải ở giai đoạn thi công đã được kiểm tra | Không tập trung vật liệu tại một vị trí vượt quá điều kiện cho phép |
| Thi công tầng hoặc hạng mục phía trên | Phương án chống đỡ, truyền tải và trình tự thi công được xác định | Không chỉ căn cứ số ngày kể từ khi đổ bê tông |

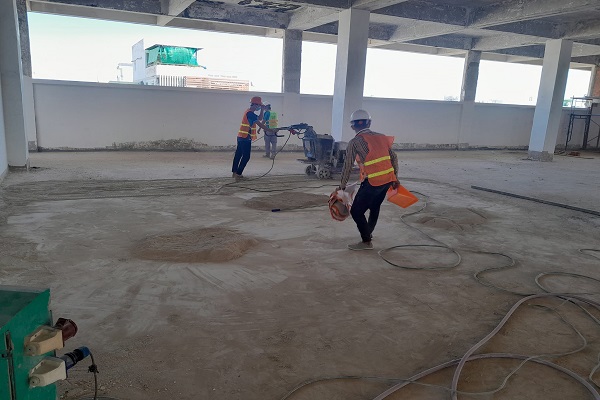

Nghiệm thu công tác bê tông cần căn cứ vào hồ sơ và kết quả kiểm tra theo yêu cầu của công trình. Những nội dung có thể bao gồm hồ sơ vật liệu, kết quả thí nghiệm, kiểm tra kích thước, cao độ, chất lượng bề mặt và việc xử lý các sai lệch nếu phát sinh.
Đặc biệt, cần phân biệt ba trạng thái: bề mặt bê tông đã khô, bê tông đang phát triển cường độ và kết cấu đã đáp ứng điều kiện chịu tải cho một công việc cụ thể. Đây là những khái niệm khác nhau, không thể sử dụng thay thế cho nhau khi quyết định tháo chống hoặc tiếp tục thi công.
Cách tính khối lượng và chi phí đổ bê tông sàn
Để dự toán chi phí đổ bê tông sàn, trước tiên cần xác định khối lượng hỗn hợp bê tông cần sử dụng. Chi phí thực tế sau đó được tính theo phạm vi công việc, phương án thi công và đơn giá tại thời điểm thực hiện.
Cần phân biệt giá bê tông tươi theo m3 với chi phí thi công hoàn chỉnh theo m2 sàn. Hai cách báo giá này không thể so sánh trực tiếp nếu không xác định rõ những hạng mục đã bao gồm.
Công thức tính khối lượng bê tông theo diện tích

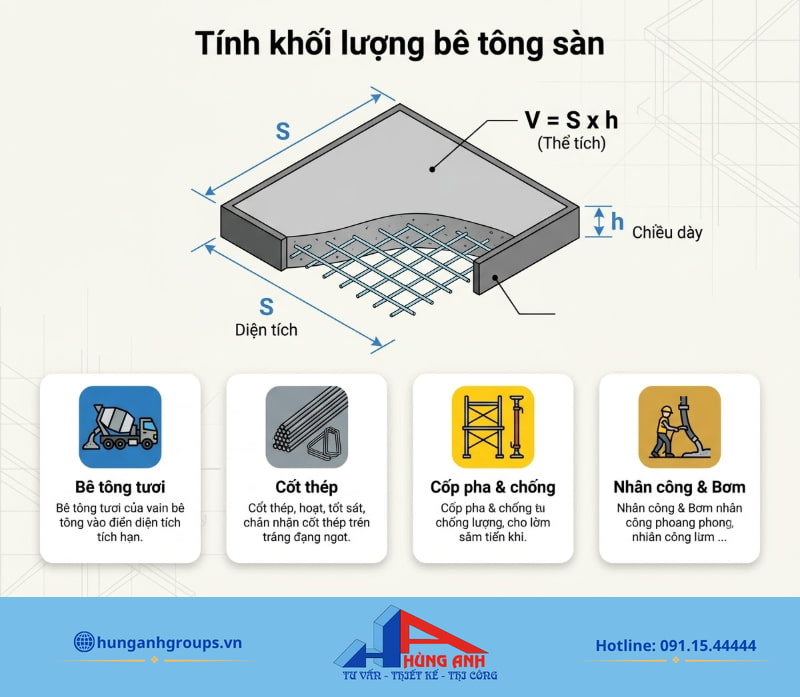

Đối với phần bản sàn có chiều dày đồng nhất, thể tích bê tông được tính sơ bộ theo công thức:
Thể tích bê tông (m3) = Diện tích sàn (m2) × Chiều dày sàn (m)
Trong đó, diện tích và chiều dày phải được xác định theo phạm vi bản sàn cần tính. Nếu sàn có nhiều chiều dày khác nhau, cần chia thành từng phần để tính riêng.
Ví dụ minh họa: Một bản sàn có diện tích giả định 100m2 và chiều dày 12cm, tương đương 0,12m.
Khối lượng bê tông phần bản sàn là:
100 × 0,12 = 12m3 bê tông.
Kết quả 12m3 chỉ phản ánh thể tích bản sàn theo các giả định trên. Đây chưa phải tổng khối lượng bê tông cần đặt cho toàn bộ hạng mục kết cấu nếu công trình còn có dầm, phần tăng cường hoặc các cấu kiện phải tính riêng.

Khi bóc tách khối lượng thực tế, cần lưu ý:
- Kiểm tra chiều dày theo bản vẽ thiết kế, không tự chọn theo kinh nghiệm.
- Tính riêng các khu vực có chiều dày khác nhau.
- Bóc tách dầm và những cấu kiện liên quan theo quy tắc đo bóc để tránh tính thiếu hoặc trùng lặp.
- Xác định cách xử lý phần lỗ mở, ô kỹ thuật và các vị trí không đổ bê tông.
- Đối chiếu khối lượng đặt hàng với biện pháp vận chuyển, bơm và điều kiện thi công thực tế.
Khối lượng dự toán không nhất thiết trùng hoàn toàn với khối lượng thanh toán hoặc lượng vật liệu thực tế cần cấp. Vì vậy, kết quả tính sơ bộ cần được đối chiếu với bản vẽ và phương pháp đo bóc được sử dụng cho công trình.
Những khoản chi phí cần kiểm tra trong báo giá
Chi phí thi công sàn bê tông phụ thuộc vào loại kết cấu, khối lượng công việc, phương án cung cấp vật liệu, thiết bị sử dụng và điều kiện mặt bằng. Khi nhận dự toán, chủ nhà cần kiểm tra giá đổ bê tông cùng phạm vi từng hạng mục thay vì chỉ nhìn vào tổng tiền hoặc đơn giá trên một mét vuông.
| Hạng mục chi phí | Nội dung cần làm rõ | Điểm dễ nhầm lẫn |
|---|---|---|
| Bê tông thương phẩm | Khối lượng, yêu cầu kỹ thuật, đơn giá và điều kiện giao hàng | Đơn giá vật liệu có thể chưa bao gồm bơm và các công việc khác |
| Vận chuyển và bơm | Phương án bơm, chiều cao, khoảng cách tiếp cận và điều kiện sử dụng thiết bị | Phí bơm có thể được tính riêng theo thỏa thuận |
| Cốt thép | Khối lượng, chủng loại, gia công và lắp dựng | Không phải báo giá đổ bê tông nào cũng bao gồm phần thép |
| Cốp pha và hệ chống | Vật tư, lắp dựng, tháo dỡ và phạm vi chống đỡ | Có thể là hạng mục riêng trong dự toán kết cấu |
| Nhân công thi công | Đổ, đầm, kiểm tra cao độ và hoàn thiện mặt sàn | Đơn giá nhân công phụ thuộc phạm vi giao khoán |
| Bảo dưỡng và kiểm tra chất lượng | Biện pháp bảo dưỡng, lấy mẫu, thí nghiệm và hồ sơ liên quan | Cần xác định khoản nào đã được đưa vào hợp đồng |
Để lập dự toán, có thể tổng hợp các khoản chi phí như sau:
Tổng chi phí dự toán = Chi phí bê tông + Chi phí vận chuyển, bơm + Chi phí cốt thép + Chi phí cốp pha, hệ chống + Chi phí nhân công + Các khoản chi phí liên quan theo phạm vi hợp đồng.
Công thức trên dùng để nhận diện thành phần chi phí. Khi áp dụng thực tế, cần kiểm tra để không cộng hai lần những hạng mục đã nằm trong đơn giá trọn gói.
Nếu muốn quy đổi thành chi phí bình quân trên mỗi mét vuông, lấy tổng chi phí thuộc cùng một phạm vi công việc chia cho diện tích được sử dụng làm cơ sở báo giá. Kết quả chỉ có ý nghĩa so sánh khi hai phương án sử dụng cùng cách tính diện tích và cùng danh mục công việc.
Ví dụ, báo giá chỉ gồm bê tông và nhân công đổ sẽ không tương đương báo giá đã bao gồm cốt thép, cốp pha, hệ chống và các công tác liên quan. Vì vậy, không nên kết luận phương án nào tiết kiệm hơn chỉ dựa vào con số đơn giá ban đầu.
Trước khi chốt chi phí, chủ đầu tư nên cung cấp bản vẽ kết cấu, diện tích, số tầng, vị trí thi công và yêu cầu về phương án cấp bê tông. Đây là những thông tin cần thiết để đơn vị thi công bóc tách khối lượng và xác định phạm vi báo giá.
Những lỗi thường gặp khi đổ bê tông sàn và cách xử lý
Trong quá trình thi công, một số sai sót có thể xuất hiện do điều kiện thời tiết, phương pháp đổ, công tác đầm, chất lượng hỗn hợp hoặc hệ chống đỡ. Việc nhận biết sớm giúp người giám sát chủ động ghi

Pingback: Đổ Bê Tông Mái Nhà Dân Dụng Chuẩn Mác 250 Chống Thấm Tối Ưu
Pingback: Kỹ thuật lát gạch sàn nhà đúng chuẩn: Quy trình thi công từ A-Z
Pingback: Tổng hợp các loại cầu thang bộ phổ biến nhất hiện nay 2026
Pingback: Cách kiểm tra bê tông tươi trước đổ đúng kỹ thuật công trình
Pingback: Cấu tạo sàn bóng (BubbleDeck) và quy trình thi công sàn bóng
Pingback: Sau Khi Đổ Bê Tông Bao Lâu Thì Tưới Nước? [Chuẩn TCVN 8828]
Pingback: Bảng tra mác bê tông mới nhất 2025: Chuẩn TCVN, đầy đủ và dễ hiểu
Pingback: Cách bảo dưỡng bê tông tươi mới đổ đúng kỹ thuật
