Cách kiểm tra bê tông tươi trước khi đổ theo quy trình chuẩn

Hùng Anh 29/10/2026 5,435

Cách kiểm tra bê tông tươi trước khi đổ gồm 5 việc chính: đối chiếu thông tin giao nhận, quan sát hỗn hợp, thử độ sụt, lấy mẫu theo yêu cầu và ghi nhận kết quả để quyết định bước tiếp theo. Mục tiêu là phát hiện sớm mẻ bê tông không phù hợp với hồ sơ công trình, thay vì đánh giá chất lượng chỉ bằng màu sắc hoặc độ lỏng khi xả từ xe bồn.

Cần phân biệt: độ sụt phản ánh tính công tác của hỗn hợp tại thời điểm thử; cường độ chịu nén được xác định bằng phép thử trên mẫu bê tông đã được chế tạo và bảo dưỡng theo quy định. Không thể dùng kết quả đo độ sụt để kết luận bê tông đã đạt mác hoặc cấp cường độ thiết kế.

Kiểm tra độ sụt và hỗn hợp bê tông tại xe bồn giúp kiểm soát tính công tác trước khi cho phép đổ.
Kiểm tra độ sụt và hỗn hợp bê tông tại xe bồn giúp kiểm soát tính công tác trước khi cho phép đổ.

Cách kiểm tra bê tông tươi trước khi đổ theo 5 bước

Khi xe bồn đến công trường, nên tiến hành kiểm tra theo trình tự dưới đây. Nếu phát hiện dấu hiệu bất thường ở một bước, cần ghi nhận và chuyển người phụ trách kỹ thuật đánh giá trước khi quyết định sử dụng mẻ bê tông.

Sơ đồ 5 bước chuẩn hóa quy trình tiếp nhận và kiểm soát mẻ bê tông tươi tại công trường.
Sơ đồ 5 bước chuẩn hóa quy trình tiếp nhận và kiểm soát mẻ bê tông tươi tại công trường.
  1. Đối chiếu hồ sơ giao nhận: kiểm tra thông tin xe/mẻ, loại hoặc cấp bê tông, hạng mục thi công và độ sụt yêu cầu theo đơn hàng, hồ sơ thiết kế hoặc chỉ dẫn kỹ thuật.
  2. Quan sát hỗn hợp: nhận biết các dấu hiệu không đồng nhất, tách nước, phân tầng hoặc bất thường rõ rệt khi bê tông được xả để lấy mẫu kiểm tra.
  3. Thử độ sụt: dùng phương pháp phù hợp với loại hỗn hợp; với bê tông dẻo thuộc phạm vi TCVN 3106:2022, thử bằng côn và ghi kết quả theo tiêu chuẩn.
  4. Lấy mẫu khi được yêu cầu: lấy, chế tạo, nhận diện và bảo dưỡng mẫu phục vụ thử cường độ hoặc chỉ tiêu khác theo kế hoạch kiểm soát chất lượng.
  5. Đối chiếu và ghi nhận: so kết quả với yêu cầu áp dụng; nếu không phù hợp, chưa vội cho đổ mà thực hiện bước kiểm tra lại hoặc chuyển người có trách nhiệm đánh giá.

Đối chiếu phiếu giao nhận với yêu cầu công trình

Trước khi đánh giá độ sụt, cần biết chính xác bê tông được đặt và giao để phục vụ hạng mục nào. Nội dung nên đối chiếu gồm:

  • Loại bê tông, mác hoặc cấp cường độ ghi trong hồ sơ áp dụng.
  • Độ sụt hoặc chỉ tiêu tính công tác đã thỏa thuận; yêu cầu bổ sung nếu có.
  • Thông tin nhận diện xe, mẻ, thời điểm giao và khối lượng theo chứng từ.
  • Hạng mục dự kiến đổ, phương pháp thi công và các điều kiện kỹ thuật riêng.

Hỗn hợp có vẻ dễ bơm hoặc dễ đầm chưa đủ để chứng minh xe giao đúng bê tông đã đặt. Khi chứng từ và hồ sơ không khớp, cần làm rõ với bên cung cấp và người phụ trách kỹ thuật trước khi tiếp nhận để sử dụng.

Quan sát dấu hiệu phân tầng, tách nước và bất thường

Kiểm tra cảm quan là bước sàng lọc, không phải phép thử thay thế tiêu chuẩn. Cần chú ý ba nhóm dấu hiệu:

  • Tách nước rõ: nước nổi nhiều trên bề mặt hoặc tập trung thành vùng cần được ghi nhận để kiểm tra thêm.
  • Phân tầng: cốt liệu thô và vữa tách thành những phần khác nhau, cho thấy cần đánh giá tính đồng nhất của hỗn hợp.
  • Trạng thái khác thường: hỗn hợp có biểu hiện khác rõ so với yêu cầu đặt hàng hoặc những lần giao cùng cấp phối, cần đối chiếu hồ sơ và kiểm tra chỉ tiêu liên quan.

Nếu quan sát thấy bất thường, không tự suy ra nguyên nhân từ màu sắc hay độ lỏng. Hãy ghi nhận tình trạng, thực hiện phép thử phù hợp và yêu cầu người có trách nhiệm đánh giá.

Cách đo và đánh giá độ sụt bê tông theo TCVN 3106:2022

Đo độ sụt bằng côn là phép thử hiện trường dùng để xác định tính công tác của hỗn hợp bê tông dẻo. TCVN 3106:2022 áp dụng cho bê tông thông thường, bê tông hạt nhỏ và bê tông nhẹ thuộc phạm vi tiêu chuẩn; không áp dụng cho bê tông tự lèn và một số loại bê tông đặc biệt được nêu trong tiêu chuẩn.

Chuẩn bị dụng cụ và chọn côn thử

Dụng cụ gồm côn thử độ sụt, tấm nền cứng và phẳng, phễu đổ, thanh đầm, bay, đồng hồ đo thời gian và thước. Bề mặt tiếp xúc với bê tông cần được làm ẩm, dụng cụ sạch và côn được giữ cố định trong khi đổ, đầm.

Theo TCVN 3106:2022, côn N1 dùng khi kích thước hạt danh nghĩa lớn nhất của cốt liệu không quá 40 mm; côn N2 dùng cho hỗn hợp có cốt liệu lớn hơn 40 mm. Cách nạp và đầm hỗn hợp thay đổi theo cỡ côn và khoảng độ sụt; vì vậy không áp dụng máy móc cách “ba lớp, mỗi lớp 25 lần” cho mọi trường hợp.

Trình tự thực hiện phép thử

  1. Lấy và chuẩn bị mẫu thử: lấy mẫu đại diện theo TCVN 3105:2022, bảo đảm lượng hỗn hợp đủ cho hai lượt đo; đặt côn lên tấm nền và cố định chắc.

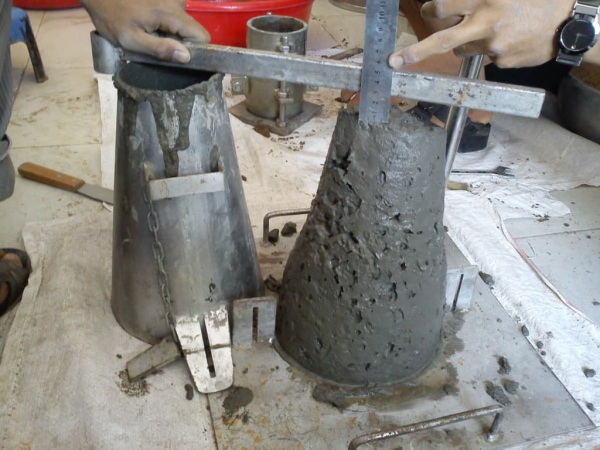

  2. Cho hỗn hợp vào côn và đầm: với độ sụt dưới 160 mm, hỗn hợp được đổ thành ba lớp; mỗi lớp chọc 25 lần khi dùng côn N1 hoặc 56 lần khi dùng côn N2. Với độ sụt từ 160 đến 220 mm, hỗn hợp được đưa vào côn một lần và chọc 10 lần bằng côn N1 hoặc 20 lần bằng côn N2.
  3. Gạt phẳng và nhấc côn: gạt phần bê tông thừa, làm sạch quanh chân côn rồi nhấc thẳng đứng, đều trong khoảng 5–10 giây, tránh xoay hoặc rung lắc.
  4. Đo và ghi kết quả: đặt côn cạnh khối bê tông sau khi nhấc, đo chênh lệch chiều cao giữa miệng côn và điểm cao nhất của khối hỗn hợp. Nếu khối bê tông bị vỡ hoặc sạt, xử lý theo quy định thử lại của tiêu chuẩn.
  5. Thực hiện lượt đo thứ hai: xác định kết quả từ hai lượt thử trên cùng mẫu theo quy định về độ chênh lệch cho phép và cách làm tròn.

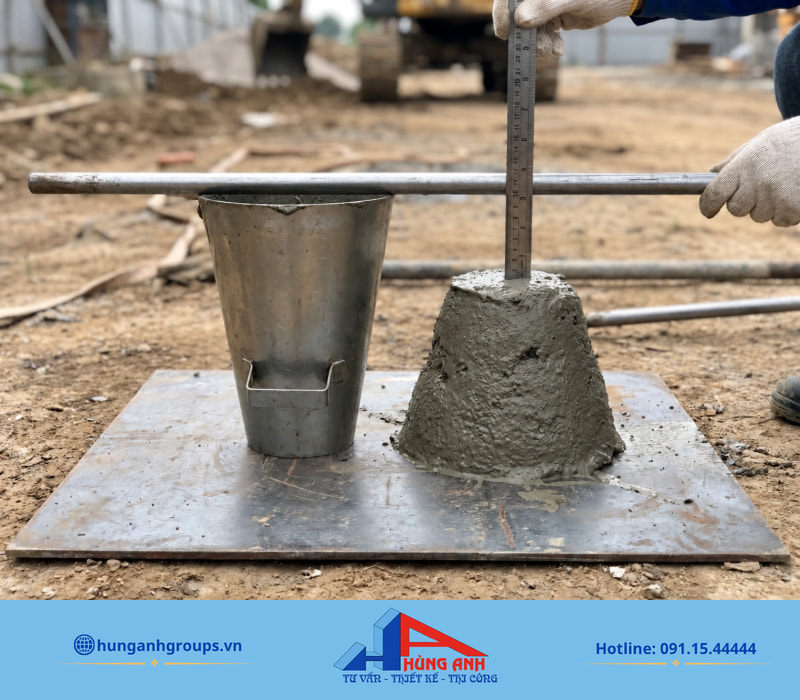

Đo độ sụt bằng côn Abrams xác định độ lưu động thực tế của mẻ bê tông theo TCVN 31062022.
Đo độ sụt bằng côn Abrams xác định độ lưu động thực tế của mẻ bê tông theo TCVN 31062022.

Lưu ý về thời gian: mỗi lượt thử phải liên tục; từ khi bắt đầu nạp hỗn hợp đến lúc nhấc côn không quá 3 phút. Tổng thời gian các lượt thử trên cùng mẫu không quá 10 phút. Khi dùng côn N2, kết quả cần được quy đổi theo phương pháp trong TCVN 3106:2022.

Vì sao phải đo hai lượt và khi nào thử lại?

Theo TCVN 3106:2022, độ sụt được xác định bằng trung bình cộng của hai lượt đo, làm tròn đến 10 mm khi sai khác giữa hai kết quả nằm trong giới hạn quy định:

  • Độ sụt không quá 90 mm: chênh lệch hai lượt nhỏ hơn 10 mm.
  • Độ sụt từ 100 đến 150 mm: chênh lệch nhỏ hơn 20 mm.
  • Độ sụt từ 160 mm trở lên: chênh lệch nhỏ hơn 30 mm.

Nếu hai lượt không đáp ứng giới hạn sai khác, phải lấy mẫu hỗn hợp khác và thí nghiệm lại từ đầu. Giới hạn sai khác giữa hai lượt thử không phải là dung sai chấp nhận độ sụt của công trình; đây là hai vấn đề cần đánh giá riêng.

Độ sụt bê tông bao nhiêu là đạt trước khi đổ?

Không có một giá trị độ sụt đạt chung cho mọi mẻ bê tông. Trước tiên phải xác định yêu cầu và dung sai chấp nhận trong hồ sơ kỹ thuật, đơn hàng hoặc hợp đồng áp dụng; sau đó mới so sánh với kết quả thử hợp lệ tại hiện trường.

Ví dụ minh họa giả định: hồ sơ đặt hàng yêu cầu độ sụt 120 mm, dung sai cho phép ±20 mm. Khi đó khoảng đối chiếu là 100–140 mm. Nếu kết quả thử hợp lệ là 130 mm, chỉ tiêu độ sụt đáp ứng yêu cầu giả định này; điều đó không đủ để kết luận toàn bộ mẻ bê tông đã đạt mọi chỉ tiêu chất lượng. Các số trong ví dụ không phải ngưỡng nghiệm thu áp dụng chung.

Với các hạng mục như móng, dầm, sàn hoặc đổ bê tông mái, không nên chọn một bảng độ sụt trên Internet để thay thế giá trị yêu cầu của dự án. Loại hỗn hợp, cách vận chuyển, đổ, đầm và yêu cầu kết cấu đều phải được xem xét trong hồ sơ áp dụng.

Lấy mẫu và kiểm tra cường độ bê tông

Độ sụt đạt không đồng nghĩa bê tông đúng mác hoặc cấp cường độ. Phép thử độ sụt đánh giá tính công tác của hỗn hợp tươi; việc xác định cường độ chịu nén phải dựa trên mẫu được lấy, chế tạo, bảo dưỡng và thử theo phương pháp phù hợp.

Độ sụt chỉ phản ánh tính công tác tức thời, không thể thay thế phép thử nén để nghiệm thu mác bê tông.
Độ sụt chỉ phản ánh tính công tác tức thời, không thể thay thế phép thử nén để nghiệm thu mác bê tông.
Phép kiểm tra Điều được đánh giá Giới hạn kết luận
Thử độ sụt theo TCVN 3106:2022 Tính công tác của hỗn hợp tại thời điểm lấy mẫu Không trực tiếp cho biết cường độ chịu nén
Lấy, chế tạo và bảo dưỡng mẫu theo TCVN 3105:2022 Chuẩn bị mẫu đại diện phục vụ thử nghiệm Chưa phải kết quả cường độ
Thử nén theo TCVN 3118:2022 Cường độ chịu nén của mẫu ở tuổi thử tương ứng Cần đối chiếu yêu cầu thiết kế và quy định đánh giá áp dụng

Muốn hiểu thêm cách phân biệt mác và cấp cường độ, xem bảng tra mác bê tông. Không lấy cảm nhận về độ dẻo hoặc kết quả độ sụt để thay thế phép thử cường độ.

Lấy mẫu đại diện và ghi mã nhận diện

Khi cần thử cường độ, mẫu phải được lấy theo phương pháp quy định tại TCVN 3105:2022 để đại diện cho hỗn hợp cần kiểm tra. Cần ghi rõ xe hoặc mẻ liên quan, thời điểm lấy, vị trí/hạng mục sử dụng và mã mẫu. Tần suất, số lượng và kích thước mẫu phải theo tiêu chuẩn và kế hoạch kiểm soát chất lượng áp dụng, không mặc định mọi công trình lấy cùng một bộ mẫu.

Chế tạo, bảo dưỡng và thử nén mẫu

Hỗn hợp sau khi lấy được đưa vào khuôn, làm chặt và nhận diện theo phương pháp tương ứng. Mẫu phải được bảo vệ trong quá trình bảo dưỡng, tháo khuôn và vận chuyển để tránh tác động làm sai lệch kết quả. Việc bảo dưỡng mẫu thí nghiệm khác với cách bảo dưỡng bê tông tươi mới đổ trên kết cấu tại công trường.

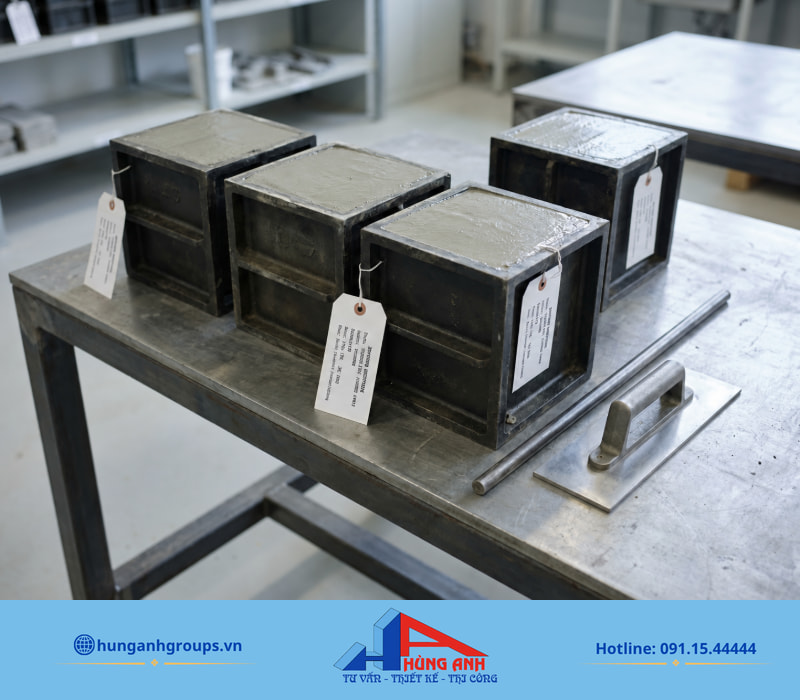

Đúc và gắn nhãn mẫu lập phương đúng kỹ thuật theo TCVN 31052022 phục vụ thí nghiệm nén kiểm định.
Đúc và gắn nhãn mẫu lập phương đúng kỹ thuật theo TCVN 31052022 phục vụ thí nghiệm nén kiểm định.

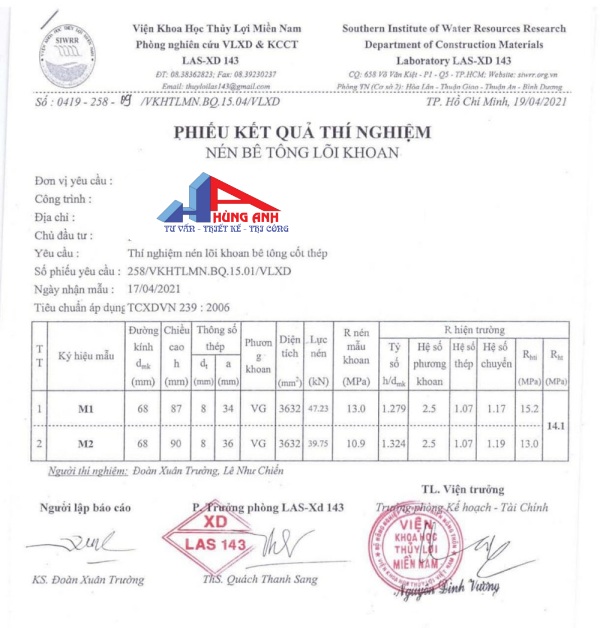

Khi mẫu đến tuổi thử theo yêu cầu, phòng thí nghiệm thực hiện phép thử nén theo TCVN 3118:2022 và báo cáo cường độ. Kết quả cần được đối chiếu với yêu cầu thiết kế cùng phương pháp đánh giá áp dụng; nếu bất thường, phải xem xét cả quá trình lấy, nhận diện, bảo dưỡng, vận chuyển và thử mẫu trước khi kết luận.

Làm gì khi bê tông không đạt hoặc có dấu hiệu bất thường?

Nếu kết quả kiểm tra không phù hợp, không nên cố điều chỉnh hỗn hợp chỉ để có số đo mong muốn. Cần giữ thông tin nhận diện mẻ bê tông, ghi lại kết quả và chuyển vấn đề cho người có trách nhiệm kỹ thuật cùng bên cung cấp xử lý.

Quy trình xử lý mẻ bê tông bất thường, nghiêm cấm việc tự ý thêm nước làm giảm chất lượng kết cấu.
Quy trình xử lý mẻ bê tông bất thường, nghiêm cấm việc tự ý thêm nước làm giảm chất lượng kết cấu.
Tình huống Việc cần đối chiếu Hướng xử lý trước khi đổ
Phiếu giao nhận không khớp yêu cầu Cấp bê tông, hạng mục, mã mẻ và đơn hàng Chưa chấp nhận sử dụng; làm rõ thông tin với bên cung cấp và người phụ trách kỹ thuật
Độ sụt ngoài giới hạn yêu cầu Kết quả thử hợp lệ, giá trị yêu cầu và dung sai trong hồ sơ Ghi nhận sai lệch, tạm dừng quyết định cho đổ và chuyển người phụ trách đánh giá
Hai lượt đo sai khác không hợp lệ Giới hạn sai khác của TCVN 3106:2022 Lấy mẫu khác, thử lại từ đầu theo phương pháp
Hỗn hợp có dấu hiệu phân tầng, tách nước rõ Biểu hiện tại hiện trường và chỉ tiêu kỹ thuật liên quan Ghi nhận, kiểm tra bổ sung và đánh giá trước khi quyết định sử dụng
Chưa xác định được độ sụt yêu cầu Hồ sơ thiết kế, chỉ dẫn kỹ thuật và nội dung đặt hàng Làm rõ tiêu chí chấp nhận; không tự chọn một ngưỡng chung để kết luận

Không tự ý thêm nước hoặc phụ gia tại công trường để điều chỉnh độ sụt. Việc thay đổi thành phần hỗn hợp ngoài quy trình kiểm soát có thể ảnh hưởng đến các tính chất đã thiết kế. Khi cần xem xét điều chỉnh, bên cung cấp và người có trách nhiệm kỹ thuật phải kiểm tra, thống nhất biện pháp phù hợp. Thông tin về tỷ lệ trộn bê tông không được dùng thay thế cấp phối và chỉ dẫn kỹ thuật của mẻ bê tông thương phẩm đã đặt.

Các tiêu chuẩn kiểm tra bê tông tươi cần áp dụng

Kiểm tra chất lượng bê tông phải dùng đúng tài liệu cho từng mục đích. Các tiêu chuẩn dưới đây là cơ sở quan trọng khi lập kế hoạch kiểm tra và đối chiếu kết quả:

Tiêu chuẩn Nội dung chính Áp dụng khi
TCVN 14586:2025 Yêu cầu kỹ thuật đối với hỗn hợp bê tông Đối chiếu chỉ tiêu chất lượng, giao nhận và trách nhiệm các bên trong phạm vi tiêu chuẩn
TCVN 3105:2022 Lấy mẫu, chế tạo và bảo dưỡng mẫu thử Chuẩn bị mẫu cho các phép thử
TCVN 3106:2022 Phương pháp xác định độ sụt Đánh giá tính công tác của hỗn hợp thuộc phạm vi áp dụng
TCVN 3118:2022 Phương pháp xác định cường độ chịu nén Thử nén mẫu bê tông
TCVN 3109:2022 Phương pháp xác định độ tách vữa, tách nước Khi hồ sơ yêu cầu kiểm tra các chỉ tiêu này
TCVN 3111:2022 Phương pháp áp suất xác định hàm lượng bọt khí Khi hỗn hợp và hồ sơ kiểm soát chất lượng có yêu cầu

TCVN 14586:2025 thay thế TCVN 9340:2012; các phiên bản TCVN 3105:2022, 3106:2022 và 3118:2022 cũng đã thay thế những bản 1993 tương ứng. Với dự án có chỉ dẫn, hợp đồng hoặc yêu cầu riêng, cần xác định chính xác hệ tiêu chuẩn và phạm vi áp dụng trước khi nghiệm thu.

Không phải mẻ bê tông nào cũng phải thực hiện toàn bộ phép thử trong bảng. Những chỉ tiêu bổ sung như nhiệt độ hỗn hợp, hàm lượng bọt khí hoặc tách nước được kiểm tra theo yêu cầu kỹ thuật và kế hoạch kiểm soát chất lượng tương ứng. TCVN 14586:2025 còn quy định trách nhiệm giữa bên đặt hàng, bên sản xuất và bên sử dụng; người trực tiếp kiểm tra tại công trường không nên tự thay thế thẩm quyền nghiệm thu của dự án.

Checklist tiếp nhận và kiểm tra bê tông tại công trường

Bảng dưới đây giúp ghi nhận những thông tin cần thiết để đối chiếu khi xe bê tông đến công trình. Đây là checklist hỗ trợ công việc, không thay thế phiếu thử nghiệm hoặc biên bản nghiệm thu theo hồ sơ dự án.

Nội dung cần ghi Thông tin phải đối chiếu hoặc lưu lại
Thời điểm Ngày, giờ nhận xe, lấy mẫu và thực hiện phép thử
Nhận diện mẻ Đơn vị cung cấp, xe, mã mẻ, hạng mục sử dụng theo chứng từ
Yêu cầu đặt hàng Loại/cấp bê tông, độ sụt yêu cầu và dung sai áp dụng
Quan sát hỗn hợp Tình trạng đồng nhất, phân tầng, tách nước hoặc dấu hiệu khác
Phép thử độ sụt Phương pháp, cỡ côn, kết quả từng lượt và kết quả tổng hợp
Mẫu phục vụ thử cường độ Mã mẫu, vị trí lấy, thời điểm, người lấy và nơi thử nếu có
Kết quả xử lý Tiếp tục quy trình, thử lại hay chuyển đánh giá kỹ thuật; người xác nhận theo quy định dự án

Điều quan trọng nhất khi kiểm tra bê tông tươi là dùng đúng phép thử và đối chiếu đúng yêu cầu. Độ sụt cho biết tính công tác của hỗn hợp; lấy và thử mẫu cung cấp dữ liệu về cường độ; hồ sơ kỹ thuật cùng người có trách nhiệm là căn cứ để quyết định sử dụng khi có sai lệch.

Với các hạng mục như móng, dầm hoặc đổ bê tông sàn, nên phối hợp việc tiếp nhận bê tông với công tác chuẩn bị cốp pha, cốt thép, cao độ và thiết bị thi công để tránh phải xử lý bị động khi xe đã đến công trường.

Đánh giá chất lượng

Điểm 5 / 5. Số lượng: 1

Hãy đánh giá cho chúng tôi để cải thiện chất lượng tốt nhất.

    1 bình luận về “Cách kiểm tra bê tông tươi trước khi đổ theo quy trình chuẩn”

    1. Pingback: Đổ Bê Tông Mái Đúng Kỹ Thuật, Hạn Chế Nứt Và Thấm

    Để lại một bình luận

    Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *
