Cải tạo nhà cấp 4 nên bắt đầu từ việc kiểm tra căn nhà cũ còn giữ được những gì, thay vì chọn ngay màu sơn, kiểu mái hay một mẫu thiết kế đẹp. Hai ngôi nhà có cùng diện tích nhưng chi phí cải tạo có thể rất khác nhau nếu một bên chỉ cần làm lại phần hoàn thiện, còn bên kia phải xử lý móng, tường nứt, chống thấm hoặc thay hệ thống điện nước.
Một trình tự hợp lý giúp chủ nhà kiểm soát phạm vi sửa chữa và hạn chế phát sinh là:
Khảo sát hiện trạng → Phân định phần giữ, sửa và thay → Chọn phương án cải tạo → Bóc tách chi phí → Kiểm tra pháp lý → Triển khai thi công.

Khảo sát nhà cấp 4 trước cải tạo: phần nào giữ, sửa hay thay?

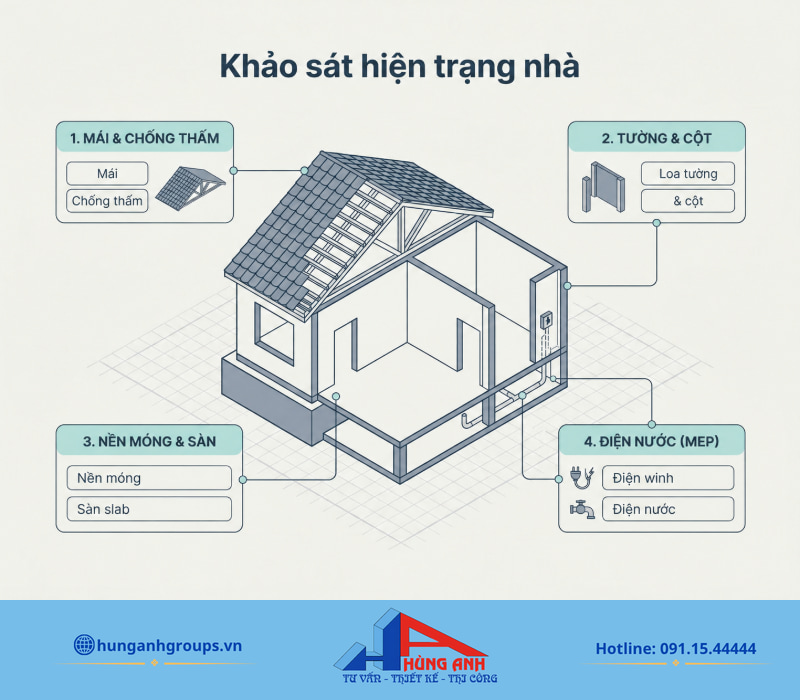

Mục tiêu của bước khảo sát không phải tìm càng nhiều hư hỏng càng tốt, mà là xác định phần nào của căn nhà vẫn sử dụng an toàn, phần nào cần sửa và phần nào nên thay mới. Cách tiếp cận này giúp hạn chế phá dỡ không cần thiết và tránh tình trạng sửa phần hoàn thiện trong khi nguyên nhân hư hỏng nằm ở kết cấu hoặc hệ thống kỹ thuật bên trong.
| Hạng mục | Dấu hiệu cần kiểm tra | Hướng xử lý |
|---|---|---|
| Móng, cột và tường | Nứt chéo chân tường, nứt quanh cửa, tường nghiêng, lún cục bộ hoặc xuất hiện khe nứt bất thường. | Đánh giá khả năng chịu lực trước khi phá dỡ, làm gác lửng, cơi nới hoặc bổ sung tải trọng cho công trình. |
| Hệ thống mái | Tôn gỉ, vít lỏng, mái dột, ngói vỡ hoặc xô lệch, xà gồ xuống cấp. | Xác định phần còn sử dụng được; sửa hoặc thay hệ mái, đồng thời xử lý chống nóng và thoát nước nếu cần. |
| Tường và chống thấm | Ẩm mốc chân tường, rộp sơn, vữa bở, thấm từ mái, hộp kỹ thuật hoặc tường giáp ranh. | Tìm đúng nguồn thấm trước khi trát và sơn lại. Có thể kết hợp xử lý chống thấm nhà tại vị trí phát sinh. |
| Nền nhà | Gạch bong rộp, nền võng hoặc lún, cốt nền thấp hơn mặt đường và thường xuyên đọng nước. | Kiểm tra nền bên dưới trước khi quyết định lát đè, bóc nền hoặc nâng cốt. |
| Điện và nước | Dây điện chắp vá, aptomat thường xuyên nhảy, đường ống cũ rò rỉ, áp lực nước yếu hoặc vị trí thiết bị không còn phù hợp. | Cân nhắc làm lại các tuyến kỹ thuật chính trước khi đóng trần, ốp tường và hoàn thiện nội thất. |
| Công năng, ánh sáng và thông gió | Phòng bị chia nhỏ, khu giữa nhà tối, hành lang chiếm diện tích hoặc bếp và vệ sinh bố trí bất tiện. | Tổ chức lại mặt bằng, mở thêm nguồn sáng hoặc khoảng thông gió sau khi xác định rõ đâu là vách có thể thay đổi. |
Lưu ý: sơn mới lên tường vẫn đang ẩm hoặc lát gạch mới lên nền tiếp tục lún chỉ xử lý phần biểu hiện bên ngoài. Trước khi đầu tư vào hoàn thiện, cần tìm nguyên nhân gây hư hỏng và xử lý từ lớp nền, kết cấu hoặc hệ thống kỹ thuật liên quan.
Các phương án cải tạo nhà cấp 4 theo hiện trạng và nhu cầu
Không có một phương án cải tạo phù hợp cho mọi căn nhà cấp 4. Cách làm nên thay đổi theo tình trạng phần khung hiện hữu và mục tiêu sử dụng sau cải tạo.
| Tình trạng hoặc nhu cầu | Mục tiêu chính | Phương án nên cân nhắc | Cần kiểm tra trước |
|---|---|---|---|
| Khung nhà còn ổn định, công năng cơ bản phù hợp | Làm mới thẩm mỹ và tăng tiện nghi | Sơn sửa, thay sàn, cửa, trần, thiết bị, cải tạo bếp và vệ sinh | Ẩm thấm, điện nước cũ và các vị trí hư hỏng bị che khuất |
| Nhà cấp 4 cũ 3 gian hoặc nhà nông thôn | Giữ kết cấu có giá trị nhưng tổ chức lại sinh hoạt | Điều chỉnh phòng ngủ, bếp, vệ sinh; cải thiện ánh sáng; xử lý mái và nền | Tường chịu lực, hệ mái, cao độ nền và nhu cầu sử dụng mới |
| Nhà sâu, thiếu sáng và thông gió | Làm không gian thoáng và giảm chia cắt | Liên thông khách – bếp, mở khoảng lấy sáng, sử dụng vách nhẹ hoặc cửa kính tại vị trí phù hợp | Vị trí tường chịu lực, hướng lấy sáng và khả năng thoát khí |
| Mái cũ xuống cấp | Chống dột, giảm nóng và cải thiện mặt đứng | Sửa hoặc thay mái, bổ sung cách nhiệt, xử lý thoát nước và phần tiếp giáp | Tình trạng xà gồ, tường đỡ mái và nguồn gây thấm |
| Cần tăng diện tích sử dụng | Bổ sung phòng ngủ, phòng làm việc hoặc khu sinh hoạt | Xem xét gác lửng, cơi nới hoặc phương án nâng tầng sau khi đánh giá kết cấu | Móng, khung chịu lực, tải trọng bổ sung, chiều cao hiện hữu và thủ tục xây dựng |

Giữ khung nhà, làm mới phần hoàn thiện
Phương án này phù hợp khi móng, tường và kết cấu chính vẫn đáp ứng nhu cầu sử dụng, còn mặt bằng không cần thay đổi lớn. Phần ngân sách có thể tập trung vào những hạng mục trực tiếp ảnh hưởng đến trải nghiệm sống như sơn tường, sàn, trần, cửa, chiếu sáng, bếp và khu vệ sinh.
- Loại bỏ lớp sơn hoặc lớp hoàn thiện đã bong tróc trước khi xử lý bề mặt mới.
- Thay cửa cũ bằng hệ cửa phù hợp hơn với nhu cầu lấy sáng và thông gió.
- Làm lại trần và hệ thống chiếu sáng nếu không gian cũ tối hoặc bố trí đèn bất hợp lý.
- Khi sửa nhà vệ sinh, nên xử lý đồng thời chống thấm, đường nước và cao độ thoát sàn trước khi ốp lát.
- Kiểm tra lại ổ cắm, công tắc và tải điện trước khi bổ sung các thiết bị gia dụng mới.
Bố trí lại công năng, ánh sáng và thông gió
Nhà cấp 4 kiểu cũ thường bị chia thành nhiều phòng nhỏ hoặc có khu giữa nhà thiếu sáng. Khi nhu cầu sinh hoạt đã thay đổi, giá trị của việc cải tạo không nằm ở việc trang trí từng phòng riêng lẻ mà ở cách tổ chức lại toàn bộ mặt bằng.
- Liên thông phòng khách và bếp: phù hợp khi cần tạo không gian sinh hoạt chung rộng hơn và giảm các vách chia cắt không cần thiết.
- Tạo khoảng lấy sáng: có thể tận dụng sân sau, khoảng trống hoặc vị trí phù hợp để đưa ánh sáng và không khí vào khu giữa nhà.
- Dùng vách nhẹ hoặc cửa kính: giúp phân chia chức năng mà không làm không gian bị đóng kín như tường gạch đặc.
Trước khi tháo bỏ bất kỳ vách nào, cần xác định vai trò của vách đối với kết cấu hiện hữu. Không nên mặc định mọi tường ngăn trong nhà cấp 4 đều có thể phá bỏ.
Cải tạo nhà cấp 4 3 gian và nhà ở nông thôn
Với nhà cấp 4 3 gian hoặc nhà ở quê, phương án hợp lý không nhất thiết phải thay toàn bộ bố cục cũ. Nếu phần khung và mái vẫn phù hợp, có thể giữ lại hình thái chính, sau đó tổ chức lại phòng ngủ, bếp, khu vệ sinh và các khoảng lấy sáng theo nhu cầu của gia đình hiện tại.
Những hạng mục cần kiểm tra kỹ thường nằm ở mái, nền, tường ẩm, hệ thống điện nước cũ và cao độ nền so với khu vực xung quanh. Việc giải quyết các vấn đề này trước phần trang trí giúp công trình sau cải tạo ổn định hơn và hạn chế phải tháo sửa lại.
Làm gác lửng hoặc nâng tầng cần kiểm tra gì trước?
Làm thêm gác lửng hoặc nâng tầng có thể tăng diện tích sử dụng mà không mở rộng diện tích đất, nhưng đây là nhóm cải tạo tác động trực tiếp đến tải trọng công trình. Phương án kết cấu không nên được lựa chọn chỉ dựa trên hình ảnh mẫu.
- Khả năng chịu lực: cần đánh giá móng, tường, cột và hệ khung hiện hữu trước khi bổ sung tải trọng.
- Loại sàn: lựa chọn hệ sàn phải dựa trên tải trọng, khẩu độ, công năng và điều kiện thực tế của căn nhà.
- Không gian sử dụng: cần kiểm tra chiều cao hiện hữu, cầu thang, thông gió và khả năng bố trí nội thất sau khi thêm sàn.
- Pháp lý: phương án làm tăng diện tích sàn hoặc tác động đến kết cấu cần được kiểm tra thủ tục xây dựng trước khi thi công.
Chi phí cải tạo nhà cấp 4 được tính như thế nào?

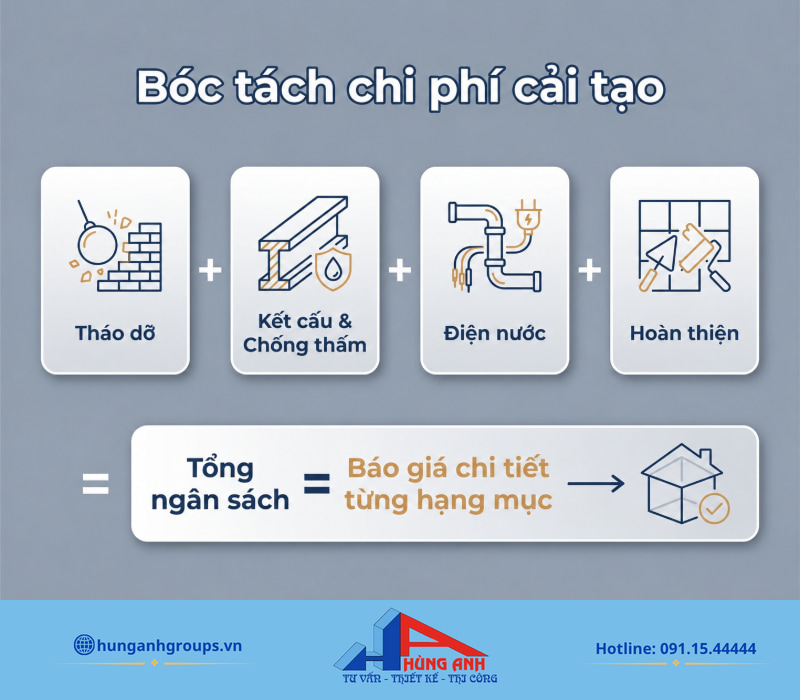

Chi phí cải tạo không nên tính chỉ bằng diện tích sàn. Dự toán thực tế được hình thành từ khối lượng tháo dỡ, phần công trình giữ lại cần sửa chữa, phần phải gia cố, khối lượng xây mới và vật tư hoàn thiện.
Có thể hình dung theo công thức: Chi phí cải tạo = tháo dỡ và vận chuyển + sửa chữa/gia cố + xây mới + hệ thống kỹ thuật + vật tư hoàn thiện.

Với nhà cấp 4 quy mô khoảng 60–80 m², Hùng Anh Groups đang áp dụng mức ngân sách tham khảo khoảng 80–200 triệu đồng cho phương án cải tạo tương đối toàn diện gồm các hạng mục hoàn thiện, ốp lát, trần, sơn sửa, bếp và khu vệ sinh. Đây là mức tham khảo; dự toán của từng căn nhà phải dựa trên hiện trạng, khối lượng thi công và vật tư lựa chọn.
| Nhóm chi phí | Công việc thường phát sinh | Yếu tố làm thay đổi dự toán |
|---|---|---|
| Tháo dỡ và vận chuyển | Đục tường, bóc gạch, dóc lớp vữa hỏng, tháo trần và thiết bị cũ, vận chuyển phế thải. | Ngõ hẹp, khó tập kết vật tư hoặc phải vận chuyển thủ công. |
| Gia cố và xây sửa | Sửa tường, giằng, cột, nền hoặc các cấu kiện cần bổ sung sau khi khảo sát. | Hư hỏng bị che khuất và chỉ phát hiện sau khi tháo lớp hoàn thiện. |
| Mái và chống thấm | Sửa mái, máng thoát nước, xử lý tường giáp ranh, cổ ống và các vị trí thấm. | Nguồn thấm phức tạp hoặc liên quan tới khu vực tiếp giáp công trình bên cạnh. |
| Điện nước và kỹ thuật | Đi lại dây điện, đường cấp thoát nước, ổ cắm, chiếu sáng và các tuyến kỹ thuật phục vụ công năng mới. | Di chuyển bếp, vệ sinh hoặc thay đổi vị trí thiết bị làm tăng khối lượng đường ống và dây dẫn. |
| Vật tư hoàn thiện | Gạch, sơn, trần, cửa, thiết bị vệ sinh và các hạng mục nội thất gắn liền với công trình. | Chủng loại, kích thước, thương hiệu và phân khúc vật liệu được lựa chọn. |
Công Cụ Tính Chi Phí Cải Tạo Nhà
Ước tính ngân sách thi công sơ bộ theo diện tích sàn và các hạng mục lựa chọn
Chi phí trên chỉ mang tính tham khảo. Giá thực tế có thể thay đổi theo hiện trạng công trình, vật tư và điều kiện thi công.
Những khoản dễ làm ngân sách cải tạo tăng
- Kết cấu cũ xuống cấp nhiều hơn dự kiến: một số vấn đề chỉ xuất hiện sau khi tháo nền, lớp trát hoặc trần cũ.
- Tường ẩm hoặc vữa mất liên kết: diện tích cần dóc bỏ và làm lại có thể lớn hơn phần hư hỏng quan sát ban đầu.
- Thay đổi công năng trong quá trình thi công: di chuyển bếp, vệ sinh hoặc bổ sung phòng có thể kéo theo thay đổi điện, nước và hoàn thiện.
- Thay đổi vật tư: nâng phân khúc gạch, cửa, thiết bị hoặc sơn sau khi đã lập dự toán sẽ làm tổng ngân sách thay đổi.
- Tận dụng vật liệu cũ không thành công: cửa, thiết bị hoặc vật liệu dự kiến giữ lại có thể không còn phù hợp sau khi tháo dỡ.
Vì vậy, đơn giá cải tạo nhà theo mét vuông chỉ nên dùng để tham khảo ban đầu. Khi cần kiểm soát ngân sách thực tế, nên bóc tách theo từng hạng mục của chính căn nhà.
Khi nào nên cải tạo và khi nào nên xây mới?
Cải tạo phù hợp khi phần công trình còn lại có giá trị sử dụng và nhu cầu mới có thể đạt được mà không phải thay thế phần lớn kết cấu. Ngược lại, nếu móng, khung, mái và hệ thống kỹ thuật đều xuống cấp nghiêm trọng hoặc phương án mới đòi hỏi thay đổi kết cấu quá lớn, cần so sánh lại với phương án xây mới trước khi quyết định.

| Tiêu chí | Nghiêng về cải tạo | Nên xem xét xây mới |
|---|---|---|
| Kết cấu hiện hữu | Móng và phần chịu lực chính còn ổn định, các hư hỏng có thể xử lý cục bộ. | Có lún, nghiêng hoặc hư hỏng kết cấu diện rộng và cần thay thế nhiều cấu kiện chính. |
| Nhu cầu sử dụng | Cần làm mới không gian, đổi công năng hoặc tăng diện tích ở mức phù hợp với công trình hiện hữu. | Cần thay đổi gần như toàn bộ mặt bằng hoặc phát triển công trình nhiều tầng khác xa hiện trạng. |
| Hệ thống kỹ thuật | Có thể thay điện nước và các hệ thống cũ mà vẫn tận dụng được phần lớn công trình. | Nhiều hệ thống cùng xuống cấp và việc thay thế kéo theo phá dỡ phần lớn cấu trúc hiện hữu. |
| Khối lượng gia cố | Phần gia cố có phạm vi rõ ràng sau khảo sát. | Phương án mới phụ thuộc vào nhiều hạng mục gia cố lớn, khó kiểm soát phát sinh. |
| Ngân sách | Chi phí cải tạo tạo ra giá trị sử dụng phù hợp với mục tiêu của gia đình. | Dự toán cải tạo tiến gần phương án xây mới nhưng vẫn bị giới hạn bởi kết cấu và mặt bằng cũ. |
Không nên quyết định chỉ dựa trên một tỷ lệ phần trăm cố định giữa chi phí cải tạo và xây mới. Hai phương án cần được so sánh trên cùng phạm vi công năng, chất lượng hoàn thiện, kết cấu và thời gian sử dụng dự kiến.
Cải tạo nhà cấp 4 có cần giấy phép xây dựng không?
Việc sửa chữa nhà không đồng nghĩa mọi trường hợp đều phải xin giấy phép, nhưng cũng không nên mặc định công trình cải tạo luôn được miễn. Điều 43 Luật Xây dựng 2025 số 135/2025/QH15 quy định các trường hợp miễn giấy phép xây dựng, trong đó việc sửa chữa, cải tạo phải được xem xét theo phạm vi thực hiện và các điều kiện liên quan.
Khi xác định thủ tục cho nhà cấp 4, cần kiểm tra ít nhất các yếu tố sau:
- Công việc có tác động đến kết cấu chịu lực của ngôi nhà hay không.
- Việc cải tạo có làm thay đổi mục đích hoặc công năng sử dụng hay không.
- Có cơi nới, tăng diện tích sàn hoặc nâng thêm tầng hay không.
- Việc sửa mặt ngoài có thuộc khu vực hoặc tuyến đường chịu yêu cầu quản lý kiến trúc hay không.
- Phương án thi công có ảnh hưởng đến an toàn công trình và các công trình liền kề hay không.
Với các hạng mục như nâng tầng, cơi nới hoặc can thiệp đáng kể vào móng, dầm, cột và kết cấu chính, chủ nhà nên kiểm tra hồ sơ và yêu cầu quản lý tại cơ quan có thẩm quyền trước khi thi công. Có thể tham khảo thêm nội dung về giấy phép xây dựng để chuẩn bị hồ sơ phù hợp với trường hợp cụ thể.
Quy trình cải tạo nhà cấp 4 tại Hùng Anh Groups

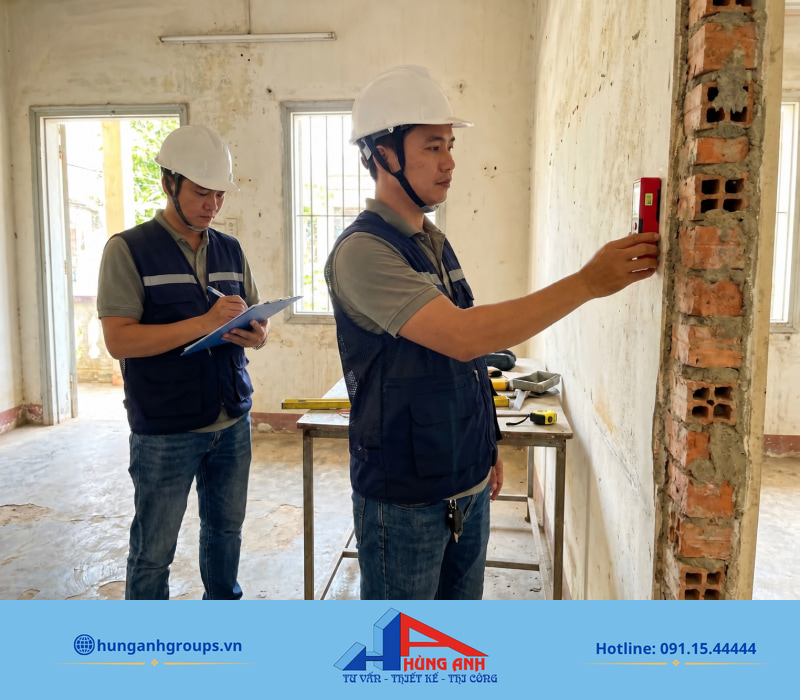

Với công trình cải tạo, dự toán và phương án thi công chỉ có giá trị khi bám sát hiện trạng. Hùng Anh Groups triển khai theo trình tự từ khảo sát đến bàn giao để xác định rõ phần giữ lại, phần cần sửa và khối lượng làm mới.

- Khảo sát hiện trạng: ghi nhận kích thước, cao độ, tình trạng kết cấu, mái, nền, điện nước và nhu cầu sử dụng của gia đình.
- Xác định phương án cải tạo: phân chia phần giữ lại, phần sửa chữa và phần cần thay đổi hoặc làm mới.
- Bóc tách dự toán: xác định khối lượng theo từng nhóm công việc và vật tư dự kiến sử dụng.
- Thống nhất phạm vi thi công: xác định công việc, tiến độ và trách nhiệm của các bên trước khi triển khai.
- Thi công và giám sát: thực hiện tháo dỡ, sửa chữa, gia cố, xử lý kỹ thuật và hoàn thiện theo phương án đã thống nhất.
- Nghiệm thu và bàn giao: kiểm tra các hạng mục đã thực hiện trước khi đưa công trình vào sử dụng.
Thông tin liên hệ Hùng Anh Groups
Để khảo sát hiện trạng hoặc nhận báo giá sửa nhà theo từng hạng mục, khách hàng có thể liên hệ Hùng Anh Groups:
- Hotline: 091.15.44444
- Địa chỉ văn phòng: Số 5B đường số 1 nhà vườn 2 KĐT Tổng cục 5 Bộ Công an, Yên Xá, Phường Thanh Liệt, Hà Nội
- Website: Hùng Anh Groups

Pingback: Phương Án Cải Tạo Nhà Chữ L Đẹp - Tiết Kiệm Chi Phí
Pingback: Đơn Giá Cải Tạo Nhà 2026: Bảng Giá Chi Tiết Từng Hạng Mục
Pingback: 99+ Mẫu nhà cấp 4 chữ L đẹp, hiện đại, tối ưu chi phí 2026
Pingback: 21+ Mẫu nhà vườn cấp 4 đẹp | Thiết kế trọn gói tại Hà Nội
Pingback: Dịch Vụ Phá Dỡ Nhà Cũ Tại Hà Nội - Trọn Gói, Báo Giá 2026
Pingback: Cải tạo nhà 1 tầng thành 2 tầng: Chi phí, phương án 2026
Pingback: 7 Mẹo xử lý chống mối mọt hiệu quả giá rẻ tại nhà nên biết
Pingback: Xây Nhà Cấp 4 Gác Lửng Trọn Gói – Giá Từ 4,5Tr/m² 2026
