Thi công nội thất nhà 3 tầng chi phí và cách kiểm soát

Hùng Anh 16/09/2026 767

Thi công nội thất nhà 3 tầng không nên bắt đầu bằng việc hỏi một con số tổng cho cả căn nhà. Muốn dự toán sát và hạn chế phát sinh, gia chủ cần chốt trước phạm vi từng tầng, vật liệu, phụ kiện, phần việc của nhà thầu và tiêu chí nghiệm thu.

Hai báo giá có tổng tiền khác nhau chưa chắc phản ánh hai mức giá khác nhau cho cùng một công việc. Một bên có thể đã tính đủ phụ kiện, vận chuyển và lắp đặt, trong khi bên còn lại chưa đưa các khoản đó vào. Vì vậy, cách hợp lý hơn là đưa các báo giá về cùng phạm vi rồi mới so sánh.

Không gian tổng thể giúp gia chủ dễ hình dung tính đồng bộ công năng và thẩm mỹ giữa các tầng.
Không gian tổng thể giúp gia chủ dễ hình dung tính đồng bộ công năng và thẩm mỹ giữa các tầng.

Thi công nội thất nhà 3 tầng gồm những gì?

Thi công nội thất là quá trình biến bản vẽ, nhu cầu sử dụng và quy cách vật liệu thành các hạng mục thực tế trong nhà. Phạm vi có thể gồm đồ nội thất cố định, đồ rời, một số phần hoàn thiện và thiết bị liên quan nếu đã được đưa vào báo giá.

Cần phân biệt rõ các nhóm công việc thường bị gộp chung:

Hạng mục Phạm vi chính Điểm cần làm rõ
Thiết kế nội thất Bố trí công năng, hình thức, vật liệu và hồ sơ thể hiện phương án Hồ sơ có đủ thông tin để sản xuất, thi công hay chỉ dừng ở phối cảnh
Thi công nội thất Sản xuất, lắp đặt và hoàn thiện các hạng mục nội thất theo phạm vi đã chốt Hạng mục nào nằm trong báo giá, sử dụng vật liệu và phụ kiện nào
Thi công hoàn thiện Trần, sàn, sơn, điện, đèn và các phần hoàn thiện khác Có nằm trong gói nội thất hay do đơn vị khác thực hiện
Sửa hoặc cải tạo nhà Thay đổi hiện trạng xây dựng, hệ thống kỹ thuật hoặc công năng Cần tách rõ nếu có đập phá, xây sửa hoặc thay đổi kết cấu

Với nhà 3 tầng, phạm vi càng cần rõ vì mỗi tầng thường có công năng khác nhau. Nếu không chốt từ đầu, báo giá dễ thiếu hạng mục hoặc trùng phần việc giữa đơn vị nội thất, đội hoàn thiện nhà 3 tầng và các đơn vị kỹ thuật.

Chốt phạm vi từng tầng trước khi xin báo giá

Không nên dùng một danh sách chung cho cả căn nhà. Hãy đi từng tầng, từng phòng và xác định rõ hạng mục cần làm. Cách này giúp bóc khối lượng chính xác hơn và dễ điều chỉnh ngân sách.

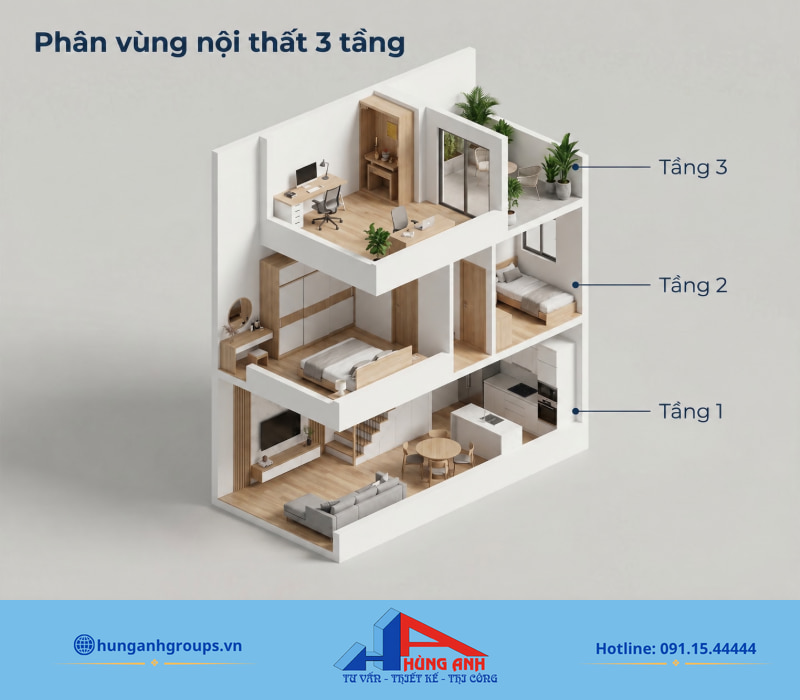

Phân vùng theo tầng giúp bóc tách khối lượng chuẩn xác và hạn chế tối đa phát sinh ngân sách.
Phân vùng theo tầng giúp bóc tách khối lượng chuẩn xác và hạn chế tối đa phát sinh ngân sách.
Khu vực Cần xác định Cách ưu tiên ngân sách
Tầng 1 Các không gian thực tế, đồ cố định, đồ rời, trần, sàn, đèn hoặc thiết bị nếu thuộc phạm vi Ưu tiên hạng mục ảnh hưởng trực tiếp đến công năng và phần khó bổ sung sau khi đã sử dụng
Tầng 2 Từng phòng, tủ, giường, bàn, hệ lưu trữ, thiết bị và các phần hoàn thiện liên quan Tách hạng mục bắt buộc khỏi phần trang trí hoặc nâng cấp có thể làm sau
Tầng 3 Phòng ngủ, phòng thờ, phòng làm việc, khu sinh hoạt hoặc công năng thực tế Ưu tiên công năng, lưu trữ và các phần liên quan trực tiếp tới sử dụng lâu dài

Công năng ba tầng của mỗi căn nhà khác nhau, vì vậy bảng trên chỉ là cách tổ chức phạm vi. Khi lập danh sách thực tế, nên chia hạng mục thành ba nhóm:

  • Cần làm ngay: hạng mục phục vụ công năng chính hoặc liên quan trực tiếp đến các phần khác của công trình.
  • Nên nâng cấp khi ngân sách cho phép: vật liệu, phụ kiện hoặc tiện ích đem lại giá trị sử dụng rõ ràng nhưng không cản trở việc đưa nhà vào sử dụng.
  • Có thể làm sau: đồ rời, trang trí hoặc phần ít ảnh hưởng đến các hạng mục đã hoàn thiện.

Cách chia này hiệu quả hơn việc giảm đồng đều mọi hạng mục khi ngân sách vượt dự kiến. Một số phần nếu bỏ ở giai đoạn đầu có thể khiến việc bổ sung sau phải tháo hoặc sửa lại phần đã làm.

Chi phí thi công nội thất nhà 3 tầng phụ thuộc vào đâu?

Không có một mức chi phí cố định chỉ dựa trên việc căn nhà có 3 tầng. Hai căn nhà cùng số tầng nhưng khác diện tích, số phòng, vật liệu, số lượng đồ nội thất và mức hoàn thiện sẽ có tổng dự toán khác nhau.

Những yếu tố ảnh hưởng trực tiếp đến chi phí gồm:

  • Khối lượng thực tế: số lượng tủ, giường, bàn, hệ lưu trữ và các hạng mục cần sản xuất.
  • Vật liệu: loại vật liệu phần thùng, phần cánh, bề mặt hoàn thiện và yêu cầu sử dụng.
  • Phụ kiện: ray, bản lề, tay nắm, cơ cấu mở và các phụ kiện chức năng khác.
  • Độ phức tạp: hạng mục nhiều chi tiết, bề mặt khó xử lý hoặc yêu cầu lắp đặt đặc thù.
  • Hiện trạng: mặt bằng đã sẵn sàng hay còn phần cần xử lý trước khi lắp nội thất.
  • Phạm vi hoàn thiện: có bao gồm hạng mục thi công trần thạch cao, sàn, sơn, đèn, điện hoặc thiết bị hay không.
  • Điều kiện thi công: khả năng vận chuyển, tập kết và đưa vật tư lên từng tầng.

Giá tham khảo nên được đọc theo từng nhóm hạng mục

Thay vì chỉ hỏi tổng chi phí cho một căn nhà 3 tầng, nên tách dự toán theo từng nhóm công việc. Đây cũng là cách phổ biến để so sánh mặt bằng giá trên thị trường mà không nhầm giữa các gói có phạm vi khác nhau.

Nhóm hạng mục Cách báo giá thường gặp Yếu tố cần kiểm tra
Tủ bếp Theo mét dài, cấu hình hoặc khối lượng thực tế Vật liệu thùng, cánh, mặt bàn, phụ kiện và thiết bị đi kèm
Tủ quần áo Theo mét vuông hoặc kích thước hoàn thiện Vật liệu, kiểu cánh, phụ kiện và cấu tạo bên trong
Giường ngủ Theo bộ hoặc thiết kế cụ thể Kích thước, vật liệu, đầu giường và hộc chứa đồ nếu có
Kệ tivi và hệ trang trí Theo kích thước và cấu tạo thực tế Vật liệu, số lượng ngăn, bề mặt và chi tiết trang trí
Nội thất phòng khách Theo từng hạng mục hoặc tổng phạm vi đã bóc tách Số lượng đồ, kích thước, vật liệu và phần hoàn thiện đi kèm
Nội thất phòng ngủ Theo từng phòng hoặc từng hạng mục Giường, tủ, bàn, hệ lưu trữ, phụ kiện và mức hoàn thiện
Thi công trọn gói Dự toán theo khối lượng và phạm vi thực tế Diện tích, số phòng, vật liệu, đồ cố định, đồ rời và các phần việc đi kèm

Một mức giá tham khảo chỉ có ý nghĩa khi biết rõ đơn vị tính, vật liệu, phụ kiện và phần công việc đã bao gồm. Không nên dùng đơn giá của một hạng mục rồi nhân trực tiếp cho toàn bộ diện tích nhà để suy ra tổng ngân sách.

Cách đọc báo giá thi công nội thất nhà 3 tầng

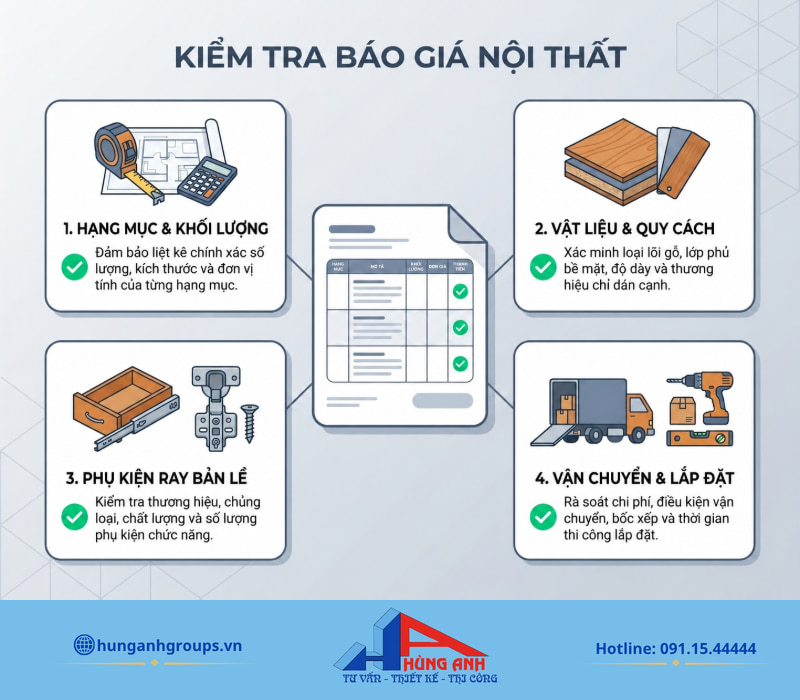

Giá tổng chỉ có ý nghĩa khi các đơn vị đang báo cùng một phạm vi. Nếu khác hạng mục, khối lượng, vật liệu hoặc phụ kiện thì chưa thể kết luận bên nào đắt hay rẻ chỉ bằng con số cuối bảng.

So sánh báo giá trên cùng khối lượng, quy cách vật liệu và phụ kiện để chọn đúng nhà thầu.
So sánh báo giá trên cùng khối lượng, quy cách vật liệu và phụ kiện để chọn đúng nhà thầu.
Nội dung Cần đối chiếu Rủi ro nếu ghi không rõ
Hạng mục Tên sản phẩm, vị trí và phạm vi thực hiện Cùng tên nhưng khác cấu tạo hoặc thiếu phần việc
Khối lượng Số lượng, kích thước và đơn vị tính Không biết chênh lệch do đơn giá hay do khối lượng
Vật liệu Loại vật liệu, bề mặt và quy cách Hai báo giá sử dụng cấu hình khác nhau nhưng nhìn như cùng một sản phẩm
Phụ kiện Loại phụ kiện và phần đã bao gồm Phát sinh thêm sau khi chốt báo giá
Vận chuyển và lắp đặt Có nằm trong đơn giá hay tính riêng Tổng chi phí cuối cùng tăng so với con số ban đầu
Phần loại trừ Những công việc nhà thầu không thực hiện Bỏ sót phần việc cần thuê thêm đơn vị khác
Thuế và chi phí liên quan Đã bao gồm trong giá hay chưa So sánh sai tổng chi phí giữa các đơn vị
Phát sinh Cách xác nhận thay đổi khối lượng, vật liệu hoặc công việc Khó kiểm soát chi phí khi thay đổi trong quá trình thi công

Khi so sánh hai báo giá, nên đặt từng hạng mục cạnh nhau và kiểm tra cùng đơn vị tính, cùng vật liệu, cùng phụ kiện và cùng phạm vi. Báo giá thấp hơn nhưng thiếu phụ kiện, vận chuyển hoặc lắp đặt chưa chắc có tổng chi phí cuối cùng thấp hơn.

Kiểm soát thay đổi và chi phí phát sinh

Phát sinh khó kiểm soát nhất khi thay đổi chỉ được trao đổi bằng lời nói hoặc khi báo giá ban đầu chưa ghi rõ phạm vi. Mỗi thay đổi nên xác định ít nhất bốn nội dung: hạng mục thay đổi, khối lượng thay đổi, vật liệu hoặc phụ kiện thay đổi và phần chi phí chênh lệch.

Nếu yêu cầu mới ảnh hưởng tới hạng mục đã sản xuất hoặc đã lắp, cần tính cả phần phải tháo, sửa hoặc làm lại. Chốt thay đổi trước khi tiếp tục thi công giúp tránh việc đến cuối công trình mới cộng dồn nhiều khoản khó kiểm tra.

Chốt vật liệu và quy cách trước khi thi công

Tên vật liệu chung chung chưa đủ để kiểm soát báo giá và nghiệm thu. Một hạng mục nên được mô tả đủ để gia chủ và đơn vị thi công hiểu cùng một cấu hình.

Chốt mẫu vật liệu và phụ kiện thực tế trước khi sản xuất giúp đảm bảo chuẩn cam kết hợp đồng.
Chốt mẫu vật liệu và phụ kiện thực tế trước khi sản xuất giúp đảm bảo chuẩn cam kết hợp đồng.
Nhóm thông tin Nên ghi rõ
Vật liệu chính Loại vật liệu dùng cho từng bộ phận và từng vị trí
Bề mặt hoàn thiện Màu sắc, kiểu bề mặt hoặc mẫu hoàn thiện đã chốt
Quy cách Kích thước hoặc cấu tạo cần thiết để sản xuất và nghiệm thu
Phụ kiện Ray, bản lề, tay nắm, cơ cấu mở và phụ kiện theo từng hạng mục
Thiết bị tích hợp Thiết bị nào do nhà thầu cung cấp, thiết bị nào do gia chủ chuẩn bị

Với các bề mặt hoặc màu sắc dễ khác biệt giữa ảnh và vật liệu thật, nên chốt mẫu trước khi sản xuất số lượng lớn. Mục tiêu không phải đưa càng nhiều thông số càng tốt, mà là loại bỏ những điểm dễ khiến hai bên hiểu khác nhau.

Trình tự thi công để hạn chế sửa lại

Nhà 3 tầng có nhiều khu vực và nhiều hạng mục liên quan nhau. Trình tự nên dựa trên điều kiện hoàn thành của công việc trước thay vì chỉ đặt một mốc thời gian chung cho mọi công trình.

  1. Xác nhận hiện trạng và hồ sơ: kiểm tra kích thước, mặt bằng, công năng từng tầng và các bản vẽ đang sử dụng.
  2. Chốt phạm vi và quy cách: xác định hạng mục, vật liệu, phụ kiện, phần nhà thầu thực hiện và phần do bên khác phụ trách.
  3. Xử lý các phần nền liên quan: hoàn thiện những công việc cần hoàn thành trước khi lắp nội thất nếu chúng nằm trong phạm vi.
  4. Sản xuất các hạng mục cố định: triển khai theo kích thước và quy cách đã chốt, đồng thời kiểm tra các điểm giao với điện, đèn và thiết bị.
  5. Lắp đặt theo từng khu vực: tổ chức thứ tự vận chuyển và lắp đặt để hạn chế va chạm giữa các tầng và các nhóm công việc.
  6. Lắp đồ rời và thiết bị thuộc phạm vi: hoàn thiện những phần còn lại sau khi đồ cố định đã ổn định.
  7. Kiểm tra và nghiệm thu: đối chiếu từng hạng mục với phạm vi đã chốt, lập danh sách lỗi nếu có và xử lý trước bàn giao.

Một thay đổi muộn về vị trí thiết bị, kích thước hoặc cấu tạo có thể kéo theo việc sửa phần đã sản xuất. Những quyết định ảnh hưởng nhiều hạng mục cần được chốt trước khi bước sang công đoạn phụ thuộc vào chúng.

Checklist nghiệm thu nội thất nhà 3 tầng trước bàn giao

Nghiệm thu không nên chỉ dừng ở việc nhìn tổng thể xem công trình đẹp hay chưa. Cần kiểm tra cả phạm vi, vật liệu, độ hoàn thiện và khả năng vận hành.

Kiểm tra kỹ khe hở cánh và phụ kiện chuyển động giúp xử lý dứt điểm lỗi trước khi nhận bàn giao.
Kiểm tra kỹ khe hở cánh và phụ kiện chuyển động giúp xử lý dứt điểm lỗi trước khi nhận bàn giao.

Kiểm tra đồ nội thất và bề mặt hoàn thiện

  • Đối chiếu số lượng và vị trí với danh sách hạng mục đã chốt.
  • Kiểm tra kích thước chính tại những vị trí ảnh hưởng đến công năng hoặc thiết bị.
  • Quan sát bề mặt, mép, mối nối và những vị trí hoàn thiện dễ thấy.
  • Kiểm tra độ ổn định của tủ, kệ, bàn và các cấu kiện cố định.
  • Kiểm tra vị trí tiếp giáp với tường, sàn, trần hoặc hạng mục khác.
  • Đối chiếu màu sắc và mẫu hoàn thiện với mẫu đã thống nhất nếu có.

Kiểm tra phụ kiện, thiết bị và phần vận hành

  • Mở và đóng toàn bộ cánh, ngăn kéo và các cơ cấu chuyển động.
  • Kiểm tra ray, bản lề, tay nắm và phụ kiện theo phạm vi báo giá.
  • Kiểm tra khoảng hở và khả năng va chạm giữa các cánh hoặc thiết bị.
  • Vận hành đèn, thiết bị hoặc phần điện liên quan nếu chúng thuộc phạm vi thi công.
  • Kiểm tra các vị trí cần bảo trì để tránh bị che kín hoặc khó tiếp cận sau bàn giao.

Chốt danh sách lỗi trước khi bàn giao

Nếu còn lỗi, nên lập danh sách theo tầng và theo hạng mục thay vì trao đổi rời rạc. Mỗi mục cần xác định vị trí, tình trạng cần xử lý và trạng thái sau khi sửa. Khi hoàn tất, kiểm tra lại chính các điểm đã ghi trước khi xác nhận bàn giao.

Cách làm này liên kết trực tiếp giữa phạm vi đã đặt hàng và kết quả thực tế, đồng thời hạn chế bỏ sót lỗi nhỏ nằm rải rác ở nhiều tầng.

Khi nào nên chọn thi công nội thất nhà 3 tầng trọn gói?

Thi công nội thất trọn gói phù hợp khi căn nhà có nhiều hạng mục cần phối hợp và gia chủ muốn giảm số đầu mối làm việc. Giá trị chính của hình thức này nằm ở việc thống nhất phạm vi, vật liệu, trình tự và trách nhiệm thực hiện, không phải chỉ ở một con số tổng.

Thi công trọn gói giúp kiểm soát chất lượng từ xưởng sản xuất đến lắp đặt mà không qua trung gian.
Thi công trọn gói giúp kiểm soát chất lượng từ xưởng sản xuất đến lắp đặt mà không qua trung gian.

Nếu gia chủ đã có sẵn một số đội thi công hoặc tự cung cấp nhiều thiết bị và đồ rời, cần tách rõ ranh giới công việc. Những phần giao nhau giữa nhiều đơn vị là nơi dễ phát sinh tranh luận về trách nhiệm nhất.

Cách đánh giá đơn vị thi công

  • Báo giá đủ chi tiết: thể hiện hạng mục, khối lượng, vật liệu, phụ kiện và phần loại trừ.
  • Phạm vi rõ: xác định ai chịu trách nhiệm với từng phần giao giữa nội thất, hoàn thiện và thiết bị.
  • Vật liệu rõ: có cơ sở đối chiếu giữa báo giá, sản xuất và nghiệm thu.
  • Quy trình dễ kiểm tra: gia chủ hiểu công việc đi từ hiện trạng đến sản xuất, lắp đặt và bàn giao.
  • Có công trình thực tế để đánh giá: nên xem chất lượng hoàn thiện thực tế thay vì chỉ nhìn phối cảnh thiết kế.
  • Cơ chế thay đổi rõ: biết cách xác nhận khi tăng giảm khối lượng hoặc thay vật liệu.
  • Tiêu chí nghiệm thu rõ: xác định căn cứ để kiểm tra công việc đã hoàn thành.

Phạm vi hỗ trợ của Hùng Anh Groups

Hùng Anh Groups cung cấp dịch vụ thiết kế và thi công xây dựng, trong đó có thi công nội thất. Với nhu cầu thi công nội thất nhà 3 tầng, quá trình trao đổi nên bắt đầu từ hiện trạng, công năng từng tầng, hạng mục cần làm, vật liệu mong muốn và ngân sách dự kiến để xác định phạm vi trước khi lập báo giá.

Khách hàng có thể liên hệ Hùng Anh Groups qua hotline 091.15.44444. Văn phòng làm việc tại Số 5B đường số 1 nhà vườn 2 KĐT Tổng cục 5 Bộ Công an, Yên Xá, Phường Thanh Liệt, TPHN.

Chuẩn bị gì để nhận báo giá sát nhu cầu?

Thông tin đầu vào càng rõ, báo giá càng dễ đối chiếu và điều chỉnh. Trước khi làm việc với đơn vị thi công, nên chuẩn bị:

  • Địa chỉ và hiện trạng công trình.
  • Diện tích từng tầng và danh sách phòng hoặc khu vực cần làm.
  • Bản vẽ thiết kế nội thất nhà 3 tầng, bản vẽ hiện trạng hoặc kích thước đang có.
  • Danh sách hạng mục cần thi công theo từng tầng.
  • Phong cách và mức hoàn thiện mong muốn.
  • Nhóm vật liệu hoặc yêu cầu sử dụng quan trọng.
  • Thiết bị nào đã mua, thiết bị nào cần đơn vị thi công cung cấp hoặc lắp đặt.
  • Ngân sách dự kiến để phân loại hạng mục bắt buộc, hạng mục nâng cấp và phần có thể thực hiện sau.
  • Thời điểm dự kiến đưa nhà vào sử dụng để sắp xếp thứ tự công việc phù hợp.

Với nhà 3 tầng, kiểm soát chi phí không đồng nghĩa với chọn báo giá có tổng tiền thấp nhất. Cần đưa các phương án về cùng phạm vi, cùng vật liệu và cùng điều kiện thực hiện, sau đó đánh giá thêm cách phối hợp, xử lý thay đổi và nghiệm thu. Khi các yếu tố này rõ ngay từ đầu, gia chủ sẽ dễ kiểm soát cả ngân sách lẫn chất lượng bàn giao.

Đánh giá chất lượng

Điểm 0 / 5. Số lượng: 0

Hãy đánh giá cho chúng tôi để cải thiện chất lượng tốt nhất.

    1 những suy nghĩ trên “Thi công nội thất nhà 3 tầng chi phí và cách kiểm soát”

    1. Pingback: Báo giá thi công nội thất nhà 2 tầng trọn gói Hà Nội 2026

    Để lại một bình luận

    Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *
