Sau khi đổ bê tông bao lâu thì tưới nước? Câu trả lời ngắn gọn là từ 1 đến 4 tiếng tùy theo điều kiện thời tiết. Cụ thể, nếu trời nắng nóng trên 30°C thì sau khoảng 1 đến 2 giờ cần bắt đầu che phủ và phun ẩm. Nếu thời tiết mát mẻ hoặc nóng ẩm, thời gian có thể kéo dài từ 2 đến 4 giờ. Theo tiêu chuẩn TCVN 8828:2011, bê tông phải được bảo dưỡng ẩm liên tục ngay sau khi hoàn thiện bề mặt cho đến khi đạt cường độ bảo dưỡng tới hạn.
Đổ bê tông sau bao nhiêu tiếng thì tưới nước là một câu hỏi tưởng đơn giản nhưng đòi hỏi sự hiểu biết về quá trình thủy hóa xi măng, điều kiện thi công và đặc tính cấu kiện. Tưới quá sớm sẽ rửa trôi xi măng bề mặt, tưới quá muộn sẽ khiến bê tông mất nước gây nứt co ngót. Bài viết này của kỹ sư Hùng Anh (gần 20 năm kinh nghiệm thi công) sẽ hướng dẫn chi tiết thời điểm, tần suất, phương pháp tưới nước bảo dưỡng cho từng loại cấu kiện, kèm theo bảng tra thời gian chuẩn theo TCVN 8828:2011.
Vì sao phải tưới nước bảo dưỡng bê tông sau khi đổ?
Sau khi đổ, bê tông cần được duy trì độ ẩm để quá trình thủy hóa xi măng diễn ra liên tục và phát triển cường độ đúng thiết kế. Nếu mất nước quá sớm hoặc bảo dưỡng sai thời điểm, bê tông có thể bị nứt, xốp bề mặt, tăng độ thấm và suy giảm khả năng chịu lực. Mỗi cấu kiện bê tông có mức độ tiếp xúc với nắng, gió và tốc độ mất nước khác nhau. Trong các hạng mục trong xây nhà trọn gói, phần móng, dầm, cột, sàn và mái đều cần phương án bảo dưỡng riêng.
![Sau Khi Đổ Bê Tông Bao Lâu Thì Tưới Nước? [Chuẩn TCVN 8828] Tưới nước bảo dưỡng giúp duy trì độ ẩm để quá trình thủy hóa xi măng diễn ra liên tục, đảm bảo bê tông phát triển đúng cường độ thiết kế.](https://hunganhgroups.vn/wp-content/uploads/2025/10/sau-khi-do-be-tong-bao-lau-thi-tuoi-nuoc-2.png)
Quá trình thủy hóa xi măng và vai trò của nước
Bê tông đông cứng và phát triển cường độ nhờ phản ứng thủy hóa giữa xi măng Portland và nước. Trong xi măng Portland có bốn khoáng chính: Tricanxi Silicat (C₃S), Dicanxi Silicat (C₂S), Tricanxi Aluminat (C₃A) và Tetracanxi Alumino Ferit (C₄AF). Khi gặp nước, các khoáng này phản ứng tạo ra gel Canxi Silicat Hydrat (C-S-H) và tinh thể Portlandit (Ca(OH)₂). Gel C-S-H chính là “chất keo” liên kết các hạt cốt liệu lại với nhau, tạo nên cường độ chịu nén cho bê tông.
Điểm then chốt cần hiểu: nước không chỉ đóng vai trò “giữ ẩm” mà là chất tham gia phản ứng hóa học. Nếu bê tông mất nước quá sớm, phản ứng thủy hóa sẽ dừng lại hoặc diễn ra không triệt để. Hậu quả là bê tông không đạt được cường độ thiết kế (mác bê tông), bề mặt bị khô trắng, xốp và dễ nứt.
Theo nghiên cứu thực tế, bê tông được bảo dưỡng ẩm đầy đủ trong 7 ngày có thể đạt khoảng 60 đến 70% cường độ thiết kế ở ngày thứ 7 và đạt gần 100% cường độ khi đủ 28 ngày tuổi. Ngược lại, bê tông không được bảo dưỡng ẩm có thể chỉ đạt 40 đến 50% cường độ so với thiết kế, giảm nghiêm trọng khả năng chịu lực của công trình.
Hậu quả khi không tưới nước hoặc tưới sai thời điểm
Khi bê tông mất nước quá nhanh mà không được bảo dưỡng kịp thời, các tinh thể xi măng không có đủ thời gian và điều kiện để liên kết chặt chẽ. Hiện tượng đầu tiên xuất hiện là co ngót dẻo (plastic shrinkage), gây ra các vết nứt trên bề mặt bê tông chỉ sau vài giờ đổ. Các vết nứt này thường có chiều rộng từ 0,1 đến 0,3 mm, chiều sâu từ vài milimét đến vài centimét, nhưng chúng tạo đường dẫn cho nước mưa và các tác nhân ăn mòn xâm nhập sâu vào bên trong.
Về cường độ, theo dữ liệu từ tiêu chuẩn TCVN 8828:2011, bê tông không được bảo dưỡng đúng cách có thể bị suy giảm cường độ thực tế từ 30% đến 40% so với cường độ thiết kế. Điều này dẫn đến hàng loạt hệ quả: bê tông tăng tính thấm nước do có nhiều lỗ rỗng vi mô, cốt thép bên trong dễ bị oxy hóa và ăn mòn, khả năng chịu lực của kết cấu giảm sút gây nguy hiểm cho người sử dụng.
Ngược lại, nếu tưới nước quá sớm khi bê tông chưa đạt trạng thái ninh kết sơ bộ (bề mặt còn mềm, ấn tay còn lún sâu), nước sẽ rửa trôi lớp xi măng bề mặt, tạo ra hiện tượng “bề mặt trắng bạc” hoặc “bê tông bị bở”. Vì vậy, việc xác định đúng thời điểm bắt đầu tưới nước là yếu tố quyết định.

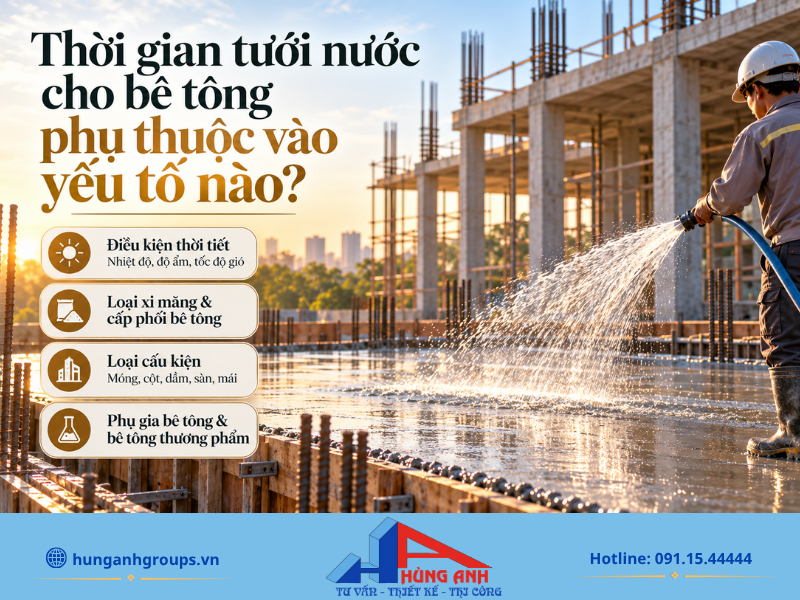

Thời gian tưới nước cho bê tông phụ thuộc vào yếu tố nào?
Thời gian bắt đầu và duy trì tưới nước bảo dưỡng bê tông không có một mốc cố định cho mọi công trình. Thời điểm phù hợp phụ thuộc vào điều kiện thời tiết, loại xi măng, cấp phối bê tông, đặc điểm cấu kiện và các loại phụ gia được sử dụng. Xác định đúng những yếu tố này giúp bê tông duy trì đủ độ ẩm cho quá trình thủy hóa, hạn chế nứt bề mặt và đạt cường độ thiết kế.
![Sau Khi Đổ Bê Tông Bao Lâu Thì Tưới Nước? [Chuẩn TCVN 8828] Thời điểm bắt đầu tưới nước không cố định mà phụ thuộc rất nhiều vào nhiệt độ, loại xi măng, cấp phối và đặc điểm của từng loại cấu kiện.](https://hunganhgroups.vn/wp-content/uploads/2025/10/sau-khi-do-be-tong-bao-lau-thi-tuoi-nuoc-3.png)
Điều kiện thời tiết: Nhiệt độ, độ ẩm và tốc độ gió
Nhiệt độ môi trường, độ ẩm tương đối và tốc độ gió là ba yếu tố ảnh hưởng trực tiếp đến tốc độ bốc hơi nước trên bề mặt bê tông. Khi nhiệt độ không khí tăng, tốc độ bốc hơi tăng theo, đẩy nhanh quá trình mất nước.
Theo tài liệu kỹ thuật của Hiệp hội Bê tông Hoa Kỳ (ACI 305), khi nhiệt độ không khí đạt 35°C kết hợp với gió cấp 3 (khoảng 15 đến 20 km/h) và độ ẩm tương đối dưới 50%, tốc độ bốc hơi nước bề mặt bê tông có thể đạt tới 1 kg/m²/giờ. Trong khi đó, ngưỡng nguy hiểm gây nứt co dẻo chỉ là 0,5 kg/m²/giờ. Nghĩa là khi vượt ngưỡng này, bê tông gần như chắc chắn sẽ bị nứt nếu không được che phủ và tưới ẩm kịp thời.
Trong điều kiện mùa hè tại miền Trung và miền Nam Việt Nam, nhiệt độ thường xuyên vượt 35°C, kết hợp gió Lào khô nóng, thời gian bắt đầu bảo dưỡng cần rút ngắn xuống còn 1 đến 2 giờ sau đổ. Ngược lại, vào mùa đông tại miền Bắc (nhiệt độ 10 đến 18°C, độ ẩm cao), quá trình bốc hơi chậm hơn, có thể bắt đầu tưới sau 4 đến 6 giờ. Tuy nhiên, cần lưu ý rằng mùa đông quá trình thủy hóa cũng chậm lại, nên thời gian bảo dưỡng tổng thể phải kéo dài hơn.
Loại xi măng và cấp phối bê tông
Loại xi măng sử dụng ảnh hưởng trực tiếp đến tốc độ ninh kết và thời gian bắt đầu tưới nước. Xi măng Portland thường (PC) có thời gian ninh kết sơ bộ khoảng 45 phút đến 2 giờ. Xi măng Portland hỗn hợp (PCB40) ninh kết chậm hơn do có thành phần phụ gia khoáng (tro bay, xỉ lò cao). Xi măng bền sunfat có đặc tính tỏa nhiệt thấp, phù hợp cho kết cấu khối lớn nhưng cũng đông cứng chậm hơn. Xi măng đông cứng nhanh (Rapid Hardening) có thể ninh kết sơ bộ chỉ sau 30 đến 45 phút, cần bảo dưỡng ẩm sớm hơn.
Tỷ lệ nước trên xi măng (N/X) cũng là yếu tố then chốt. Bê tông có tỷ lệ N/X cao (ví dụ 0,6 đến 0,7 với bê tông trộn tay tại công trình dân dụng) sẽ chứa nhiều nước tự do hơn, bề mặt lâu se hơn, cần chờ lâu hơn trước khi tưới trực tiếp. Ngược lại, bê tông có tỷ lệ N/X thấp (0,35 đến 0,45 với bê tông thương phẩm mác cao) sẽ se mặt nhanh, cần che phủ giữ ẩm ngay để tránh mất nước quá nhanh. Điều này giải thích vì sao bê tông thương phẩm (bê tông tươi) bơm từ trạm trộn thường cần bảo dưỡng sớm hơn so với bê tông trộn tay tại công trường.
Loại cấu kiện: Móng, cột, dầm, sàn, mái
Hình dạng và kích thước cấu kiện quyết định tỷ lệ diện tích bề mặt tiếp xúc với môi trường so với thể tích bê tông. Cấu kiện có tỷ lệ bề mặt/thể tích lớn (sàn mỏng, mái, tường) sẽ mất nước nhanh hơn so với cấu kiện có tỷ lệ thấp (móng khối, cột lớn).
Bê tông sàn và mái có bề mặt phẳng rộng, tiếp xúc trực tiếp với nắng và gió. Trong quá trình thi công đổ sàn bê tông, đây là nhóm cấu kiện cần được kiểm soát độ ẩm đặc biệt chặt chẽ. Đây là loại cấu kiện mất nước nhanh nhất và cần bảo dưỡng ẩm tích cực nhất. Bê tông cột và dầm tuy có cốp pha bao bọc phần lớn bề mặt (giúp giữ ẩm tự nhiên), nhưng sau khi tháo cốp pha cần tưới ẩm ngay lập tức.
Bê tông móng nằm trong đất, mất nước chậm hơn, nhưng phần bề mặt trên cùng vẫn cần che phủ và tưới ẩm trong 7 ngày đầu. Chi tiết bảo dưỡng cho từng loại cấu kiện sẽ được trình bày ở phần sau của bài viết.
Phụ gia bê tông và bê tông thương phẩm
Các loại phụ gia hóa học ảnh hưởng đáng kể đến thời gian ninh kết và nhu cầu bảo dưỡng. Phụ gia chậm đông kết (retarder) kéo dài thời gian ninh kết thêm 1 đến 3 giờ, thường dùng khi vận chuyển bê tông thương phẩm đường dài hoặc thi công trong thời tiết nóng. Khi sử dụng phụ gia này, thời gian chờ trước khi tưới nước cũng cần kéo dài tương ứng.
Phụ gia siêu dẻo (superplasticizer) giúp giảm lượng nước trộn mà vẫn giữ được độ sụt, tạo ra bê tông có tỷ lệ N/X thấp. Loại bê tông này se mặt nhanh hơn, đòi hỏi phải che phủ giữ ẩm sớm.
Ngoài ra, trên thị trường hiện có các loại hợp chất bảo dưỡng bề mặt (curing compound) như Antisol, Master Kure. Các hợp chất này được phun lên bề mặt bê tông ngay sau khi hoàn thiện, tạo một lớp màng mỏng ngăn sự bốc hơi nước mà không cần tưới nước liên tục. Đây là giải pháp hiệu quả cho các công trình lớn hoặc khu vực thiếu nước, tuy nhiên chi phí cao hơn so với phương pháp tưới nước truyền thống.
Đổ bê tông sau bao nhiêu tiếng thì tưới nước
Đổ bê tông sau bao nhiêu tiếng thì tưới nước là vấn đề cần xác định đúng để tránh làm hỏng bề mặt và ảnh hưởng đến quá trình phát triển cường độ. Thông thường, không nên tưới nước trực tiếp ngay sau khi vừa đổ bê tông mà cần chờ bề mặt se lại, thường khoảng 1 đến 6 giờ tùy nhiệt độ, độ ẩm và điều kiện thời tiết. Quá trình bảo dưỡng có thể chia thành ba giai đoạn gồm bảo dưỡng ban đầu, tưới nước trực tiếp và bảo dưỡng kéo dài.
![Sau Khi Đổ Bê Tông Bao Lâu Thì Tưới Nước? [Chuẩn TCVN 8828] Tuyệt đối không tưới nước trực tiếp ngay sau khi đổ, mà cần chờ khoảng 1 đến 6 giờ để bề mặt bê tông se lại và đạt trạng thái ninh kết sơ bộ.](https://hunganhgroups.vn/wp-content/uploads/2025/10/sau-khi-do-be-tong-bao-lau-thi-tuoi-nuoc-4.png)
Giai đoạn 1: Bảo dưỡng ban đầu
Ngay sau khi đổ bê tông vào khuôn cốp pha và hoàn thành công tác đầm, xoa mặt, bê tông đang ở trạng thái dẻo. Giai đoạn này gọi là giai đoạn ninh kết sơ bộ. Đặc điểm của bê tông lúc này là bề mặt còn mềm, ấn ngón tay vào sẽ lún sâu hơn 2 mm, xi măng chưa hình thành liên kết ban đầu.
Trong giai đoạn này, tuyệt đối không được tưới nước trực tiếp lên bề mặt bê tông. Lý do là dòng nước (dù nhẹ) sẽ rửa trôi lớp xi măng và hạt mịn trên bề mặt, gây ra hiện tượng “bề mặt bị bở”, “trắng bạc” hoặc thậm chí tạo rãnh xói mòn. Đây là sai lầm rất phổ biến mà nhiều thợ thi công thiếu kinh nghiệm mắc phải.
Việc cần làm ở giai đoạn này là che phủ bề mặt bê tông bằng tấm nilon (PE), bạt hoặc bao tải ẩm để giảm thiểu tối đa sự bốc hơi nước. Nếu trời nắng gắt trên 30°C kèm gió, cần che phủ ngay trong vòng 30 phút đến 1 giờ sau khi xoa mặt xong. Nếu trời mát, có thể che phủ sau 2 đến 4 giờ. Mép nilon phải chờm lên nhau ít nhất 15 đến 20 cm và được cố định bằng gạch hoặc thanh gỗ để gió không thổi bay.
Mẹo kiểm tra thời điểm sẵn sàng chuyển sang tưới nước trực tiếp: Dùng ngón tay ấn nhẹ lên bề mặt bê tông. Nếu bề mặt đã se, chỉ để lại vết ấn mờ (lún dưới 1 mm) và không dính xi măng vào tay, thì bê tông đã sẵn sàng để tưới nước.
Thời gian tham khảo cho giai đoạn 1:
- Trời nắng nóng trên 30°C: khoảng 1 đến 2 giờ sau đổ bê tông bắt đầu se mặt
- Thời tiết nóng ẩm, khô hanh từ 20 đến 30°C: khoảng 2 đến 4 giờ
- Thời tiết mát mẻ dưới 20°C: khoảng 4 đến 6 giờ
Giai đoạn 2: Tưới nước trực tiếp
Khi bề mặt bê tông đã se và đạt trạng thái ninh kết sơ bộ, bạn có thể bắt đầu tưới nước trực tiếp lên bề mặt. Đây là giai đoạn bảo dưỡng quan trọng nhất vì bê tông đang phát triển cường độ rất nhanh. Trong 3 ngày đầu, bê tông đạt khoảng 40% cường độ thiết kế, đến ngày thứ 7 đạt khoảng 60 đến 70% cường độ.
Tần suất tưới nước cần đảm bảo bề mặt bê tông luôn ẩm ướt, không được để khô trắng. Lịch tưới nước khuyến nghị theo kinh nghiệm thi công kết hợp tiêu chuẩn TCVN 8828:2011 như sau:
- Ngày 1 đến ngày 3 (giai đoạn phát triển cường độ nhanh nhất): Ban ngày tưới mỗi 2 đến 3 giờ một lần. Ban đêm tưới ít nhất 2 lần (khoảng 22 giờ và 3 giờ sáng). Nếu trời nắng gắt, gió mạnh, có thể cần tưới mỗi 1,5 đến 2 giờ. Luôn giữ lớp che phủ (nilon hoặc bao tải) trên bề mặt giữa các lần tưới để giảm bốc hơi.
- Ngày 4 đến ngày 7 (cường độ bê tông đang tiếp tục phát triển nhưng chậm hơn): Ban ngày tưới mỗi 3 đến 4 giờ một lần. Ban đêm tưới ít nhất 1 lần. Có thể giảm dần tần suất nếu bề mặt bê tông duy trì được độ ẩm tốt (kiểm tra bằng cách quan sát: nếu bề mặt còn sẫm màu là còn ẩm, nếu chuyển sang trắng xám là đã khô, cần tưới ngay).
- Lượng nước mỗi lần tưới: Tưới đều, đủ ẩm toàn bộ bề mặt nhưng không tạo thành vũng đọng lớn (trừ trường hợp ngâm nước sàn). Sử dụng vòi phun sương hoặc phun mưa nhân tạo, tránh xối nước áp lực mạnh trực tiếp vì có thể làm xói bề mặt.
- Thời điểm tưới trong ngày: Nên tưới vào sáng sớm (trước 7 giờ) và chiều mát (sau 16 giờ) để tránh hiện tượng sốc nhiệt. Tưới vào giữa trưa nắng gắt có thể gây chênh lệch nhiệt độ đột ngột giữa nước và bề mặt bê tông, nhưng nếu bê tông đang khô thì vẫn phải tưới ngay, không nên chờ đợi.
Giai đoạn 3: Bảo dưỡng kéo dài
Nhiều chủ nhà và thợ thi công nghĩ rằng sau 7 ngày là có thể ngừng tưới nước. Tuy nhiên, theo TCVN 8828:2011, thời gian bảo dưỡng tối thiểu phụ thuộc vào loại xi măng và vùng khí hậu. Cụ thể, đối với xi măng Portland thường (PC) trong điều kiện mùa khô tại miền Trung và miền Nam (vùng khí hậu B, C theo tiêu chuẩn), thời gian bảo dưỡng có thể cần kéo dài đến 14 ngày, thậm chí 18 đến 21 ngày.
Lý do là ở ngày thứ 7, bê tông mới chỉ đạt khoảng 60 đến 70% cường độ thiết kế. Phần cường độ còn lại (30 đến 40%) tiếp tục phát triển từ ngày 7 đến ngày 28. Nếu ngừng bảo dưỡng quá sớm, quá trình thủy hóa bị gián đoạn, bê tông sẽ không đạt mác thiết kế.
Tần suất tưới nước giai đoạn này có thể giảm còn ít nhất 3 lần mỗi ngày đêm (sáng, trưa/chiều, tối). Vẫn cần kiểm tra bề mặt thường xuyên, đặc biệt vào những ngày nắng gắt hoặc gió mạnh. Nếu sử dụng phương pháp ngâm nước (cho sàn, mái), chỉ cần duy trì mực nước và bổ sung khi cạn.
Bảng tổng hợp thời gian bảo dưỡng theo TCVN 8828:2011:
| Loại xi măng | Mùa nóng (trên 25°C) | Mùa mát (15 đến 25°C) | Mùa lạnh (dưới 15°C) |
| Xi măng Portland (PC) | Tối thiểu 7 ngày | Tối thiểu 10 ngày | Tối thiểu 14 ngày |
| Xi măng Portland hỗn hợp (PCB) | Tối thiểu 10 ngày | Tối thiểu 14 ngày | Tối thiểu 18 ngày |
| Xi măng bền sunfat, xi măng xỉ | Tối thiểu 14 ngày | Tối thiểu 18 ngày | Tối thiểu 21 ngày |
Lưu ý: Bảng trên là số liệu tham khảo dựa trên khung hướng dẫn TCVN 8828:2011. Thời gian cụ thể còn tùy thuộc vào mác bê tông, kích thước cấu kiện và điều kiện thực tế tại công trình.
Cách tưới nước bảo dưỡng bê tông đúng kỹ thuật theo TCVN 8828:2011
Bảo dưỡng bê tông đúng cách giúp duy trì độ ẩm cần thiết cho quá trình thủy hóa xi măng, hạn chế nứt bề mặt và giúp bê tông phát triển cường độ. Tùy loại cấu kiện và điều kiện công trình, có thể áp dụng 4 phương pháp phổ biến dưới đây.
![Sau Khi Đổ Bê Tông Bao Lâu Thì Tưới Nước? [Chuẩn TCVN 8828] Sử dụng vòi phun sương, ngâm nước hoặc phủ vật liệu giữ ẩm là những phương pháp hiệu quả giúp duy trì độ ẩm bề mặt bê tông theo chuẩn TCVN 8828:2011.](https://hunganhgroups.vn/wp-content/uploads/2025/10/sau-khi-do-be-tong-bao-lau-thi-tuoi-nuoc-5.png)
Phương pháp 1: Tưới phun sương hoặc phun mưa nhân tạo
Đây là phương pháp phổ biến, phù hợp với hầu hết cấu kiện bê tông. Nên sử dụng vòi phun sương hoặc đầu phun mưa để nước phân bố đều trên bề mặt.
Khi tưới, không xối nước áp lực mạnh trực tiếp vào bê tông, đặc biệt trong những ngày đầu. Nên giữ đầu vòi cách bề mặt khoảng 30 đến 50 cm và tưới nhẹ, đều để toàn bộ bề mặt luôn đủ ẩm.
Nước dùng để bảo dưỡng phải sạch, không chứa dầu mỡ, axit, muối hoặc tạp chất có hại. Có thể sử dụng nước máy hoặc nước giếng đạt yêu cầu chất lượng. Không nên dùng nước biển hoặc nước thải để tưới bê tông cốt thép.
Phương pháp 2: Ngâm nước cho bê tông sàn và mái
Ngâm nước phù hợp với các bề mặt nằm ngang như sàn nhà, sàn mái hoặc nền bê tông. Sau khi bê tông đã đủ cứng, có thể tạo gờ chắn quanh khu vực cần bảo dưỡng rồi cho nước ngập bề mặt.
Mực nước thường duy trì khoảng 2 đến 5 cm. Cần kiểm tra và bổ sung nước thường xuyên để tránh nước bị cạn do bốc hơi.
Ưu điểm của phương pháp này là giữ bê tông ẩm liên tục, giảm số lần tưới và hạn chế ảnh hưởng của nhiệt độ cao. Tuy nhiên, phương pháp ngâm nước chỉ phù hợp với bề mặt ngang và cần bảo đảm khu vực chứa nước không bị rò rỉ.
Phương pháp 3: Phủ vật liệu giữ ẩm
Phủ vật liệu giúp hạn chế nước bốc hơi khỏi bề mặt bê tông và giảm tần suất tưới. Một số vật liệu thường sử dụng gồm:
- Nilon PE: Phủ kín bề mặt bê tông, các mép nên chồng lên nhau khoảng 15 đến 20 cm và được cố định chắc chắn. Nilon giúp hạn chế bốc hơi nhưng vẫn cần kiểm tra và bổ sung độ ẩm khi cần.
- Bao tải hoặc bao bố: Làm ướt rồi phủ lên bề mặt bê tông. Vật liệu này giữ nước tốt nhưng cần được tưới thường xuyên để không bị khô.
- Rơm rạ: Có khả năng giữ ẩm và giảm hấp thụ nhiệt. Cần sử dụng rơm sạch, không chứa hóa chất hoặc tạp chất gây ảnh hưởng đến bê tông.
- Cát ẩm: Có thể phủ một lớp cát mịn khoảng 2 đến 3 cm lên sàn hoặc mái rồi tưới nước để duy trì độ ẩm.
Phương pháp 4: Sử dụng hợp chất bảo dưỡng bề mặt
Hợp chất bảo dưỡng bê tông, còn gọi là curing compound, được phun lên bề mặt để tạo một lớp màng hạn chế nước bốc hơi.
Sản phẩm được thi công khi bề mặt bê tông đã se nhưng vẫn còn ẩm. Liều lượng và cách phun cần tuân thủ đúng hướng dẫn của nhà sản xuất để lớp màng phủ đều và không bỏ sót khu vực.
Phương pháp này giúp giảm công tưới nước, phù hợp với công trình diện tích lớn, nơi thiếu nước hoặc các vị trí khó bảo dưỡng thủ công. Nhược điểm là phát sinh chi phí vật liệu và hiệu quả phụ thuộc nhiều vào chất lượng thi công lớp màng bảo dưỡng.
Tùy điều kiện thực tế, nhà thầu có thể kết hợp nhiều phương pháp để duy trì độ ẩm ổn định cho bê tông trong suốt thời gian bảo dưỡng.

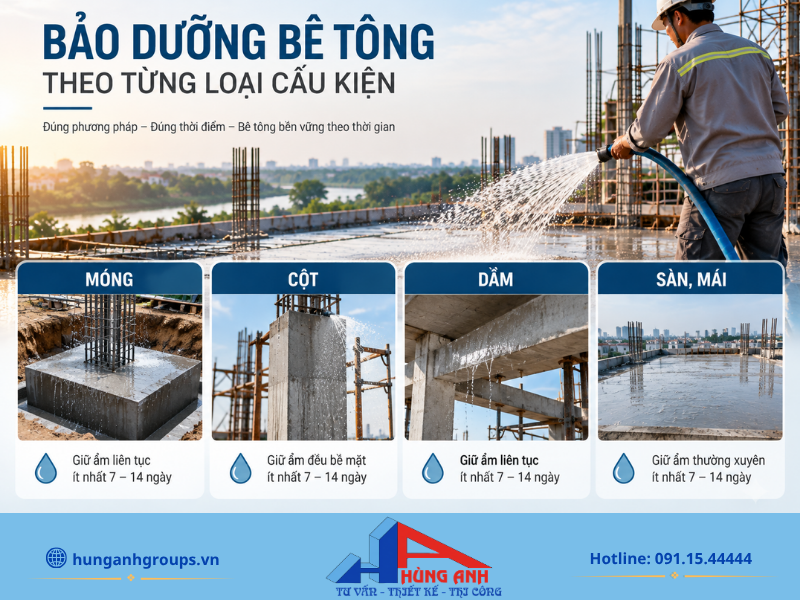

Bảo dưỡng bê tông theo từng loại cấu kiện
Mỗi cấu kiện bê tông có mức độ tiếp xúc với nắng, gió và tốc độ mất nước khác nhau. Vì vậy, cần áp dụng cách bảo dưỡng phù hợp để giữ ẩm và hạn chế nứt.
![Sau Khi Đổ Bê Tông Bao Lâu Thì Tưới Nước? [Chuẩn TCVN 8828] Mỗi loại cấu kiện như móng, dầm, cột hay sàn mái đều có tốc độ mất nước khác nhau và cần áp dụng cách bảo dưỡng, giữ ẩm phù hợp.](https://hunganhgroups.vn/wp-content/uploads/2025/10/sau-khi-do-be-tong-bao-lau-thi-tuoi-nuoc-6.png)
Bảo dưỡng bê tông móng
Bê tông móng ít tiếp xúc trực tiếp với nắng gió nhưng phần mặt trên vẫn cần được giữ ẩm.
- Che phủ bằng nilon hoặc bao tải ẩm sau khi bê tông se mặt.
- Có thể ngâm nước nếu điều kiện thi công phù hợp.
- Duy trì bảo dưỡng ít nhất 3 đến 5 ngày.
- Không lấp đất quá sớm khi bê tông còn non.
- Tránh dùng đất quá khô vì có thể hút ẩm từ bê tông.
Bảo dưỡng bê tông cột và dầm
Cốp pha giúp giữ ẩm cho cột và dầm trong thời gian đầu. Sau khi tháo cốp pha, cần tiếp tục tưới nước để tránh bề mặt bị khô nhanh.
- Giữ cốp pha đúng thời gian theo yêu cầu kỹ thuật.
- Tưới nước ngay sau khi tháo cốp pha.
- Có thể quấn bao tải ẩm quanh cột để giữ nước.
- Với vị trí ngoài trời, nên kết hợp nilon hoặc vật liệu che phủ.
Bảo dưỡng bê tông sàn và móng
Sàn và mái có diện tích lớn, chịu nắng gió trực tiếp nên cần giữ ẩm liên tục hơn.
- Phủ nilon sau khi bê tông bắt đầu se mặt.
- Hạn chế đi lại khi bê tông còn non.
- Có thể ngâm nước khi bề mặt đã đủ cứng.
- Nếu không ngâm được, dùng bao tải ẩm, cát ẩm hoặc tưới phun sương.
- Kiểm tra thường xuyên để tránh bề mặt bị khô.
Bảo dưỡng đúng theo từng loại cấu kiện giúp bê tông giữ đủ độ ẩm, phát triển cường độ tốt và giảm nguy cơ nứt, thấm trong quá trình sử dụng.
Đổ bê tông gặp mưa có sao không? Hướng dẫn cách xử lý
Đây là câu hỏi rất nhiều chủ nhà lo lắng, đặc biệt khi thi công vào mùa mưa. Câu trả lời phụ thuộc vào thời điểm mưa so với lúc đổ bê tông.
![Sau Khi Đổ Bê Tông Bao Lâu Thì Tưới Nước? [Chuẩn TCVN 8828] Đổ bê tông gặp mưa có sao không?](https://hunganhgroups.vn/wp-content/uploads/2025/10/sau-khi-do-be-tong-bao-lau-thi-tuoi-nuoc-7.png)
Trường hợp 1: Mưa sau khi đổ bê tông từ 2 đến 3 giờ trở lên. Đây thực ra là điều kiện tốt cho bê tông. Lúc này bê tông đã bắt đầu ninh kết sơ bộ, bề mặt đã se. Nước mưa đóng vai trò như nước bảo dưỡng, giữ ẩm cho bê tông. Bạn không cần lo lắng nếu mưa xảy ra sau mốc thời gian này. Thực tế, nhiều kỹ sư còn cho rằng bê tông đổ xong gặp mưa nhỏ sau 3 đến 4 giờ thì rất lý tưởng.
Trường hợp 2: Mưa ngay trong lúc đổ bê tông hoặc trong vòng 1 đến 2 giờ đầu. Đây là tình huống nguy hiểm. Nước mưa trộn lẫn vào bê tông tươi làm thay đổi tỷ lệ N/X, gây loãng bê tông, rửa trôi xi măng bề mặt. Hậu quả: bê tông bị giảm mác, bề mặt bị bở, lồi lõm, thậm chí phải đục bỏ và đổ lại.
Cách phòng ngừa và xử lý: Trước khi đổ bê tông, luôn kiểm tra dự báo thời tiết. Chuẩn bị sẵn nilon hoặc bạt lớn để che phủ nhanh khi mưa bất ngờ. Nếu đang đổ mà mưa to, cần dừng đổ ngay, che phủ phần đã đổ. Phần bê tông bị mưa xối khi chưa se mặt, sau khi tạnh mưa cần kiểm tra bề mặt: nếu bị rửa trôi xi măng, xoa lại bề mặt và tiếp tục bảo dưỡng bình thường. Nếu bị hư hỏng nặng, cần đánh giá lại cường độ và có thể phải xử lý bổ sung theo chỉ dẫn của kỹ sư kết cấu.
Những sai lầm thường gặp khi tưới nước bảo dưỡng bê tông
Bảo dưỡng bê tông tưởng đơn giản nhưng nếu tưới nước sai cách có thể làm bề mặt bị yếu, nứt hoặc giảm độ bền. Dưới đây là những sai lầm thường gặp cần tránh trong quá trình thi công.

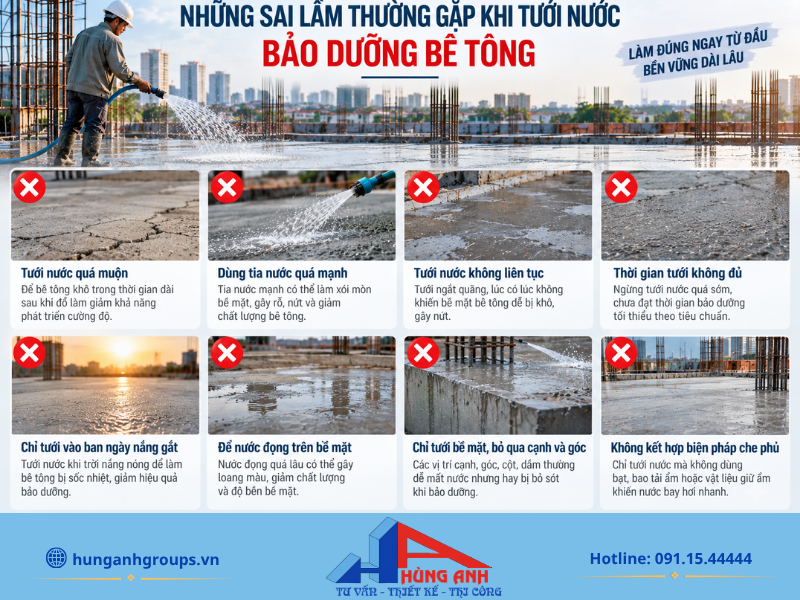

![Sau Khi Đổ Bê Tông Bao Lâu Thì Tưới Nước? [Chuẩn TCVN 8828] Tránh những sai lầm như dùng vòi áp lực cao xối trực tiếp hoặc ngừng tưới nước quá sớm để không làm bề mặt bê tông bị bở và nứt nẻ.](https://hunganhgroups.vn/wp-content/uploads/2025/10/sau-khi-do-be-tong-bao-lau-thi-tuoi-nuoc-8.png)
- Tưới nước quá sớm khi bê tông chưa ninh kết: Khi bề mặt còn mềm, việc tưới nước trực tiếp có thể rửa trôi lớp hồ xi măng và hạt mịn, khiến bê tông bị bở hoặc bong tróc. Chỉ nên tưới khi bề mặt đã se và không còn dính xi măng khi chạm nhẹ.
- Dùng vòi áp lực cao xối trực tiếp: Dòng nước mạnh có thể làm xói bề mặt, tạo vết lõm hoặc làm lộ cốt liệu. Nên sử dụng vòi phun sương, vòi sen hoặc tưới nhẹ để nước phân bố đều.
- Chỉ tưới 1 đến 2 ngày rồi ngừng: Bê tông vẫn cần được giữ ẩm trong nhiều ngày để quá trình thủy hóa tiếp tục diễn ra. Ngừng tưới quá sớm có thể làm bề mặt khô nhanh, tăng nguy cơ co ngót và nứt.
- Tưới bằng nước bẩn hoặc nước mặn: Nước chứa muối, dầu mỡ, axit hoặc nhiều tạp chất có thể ảnh hưởng đến chất lượng bê tông và làm tăng nguy cơ ăn mòn cốt thép. Nên sử dụng nước sạch, phù hợp với yêu cầu kỹ thuật.
- Không kiểm tra độ ẩm vào ban đêm: Bê tông vẫn có thể mất nước vào ban đêm, nhất là khi thời tiết khô hoặc có gió. Vì vậy, cần kiểm tra bề mặt thường xuyên và bổ sung nước khi có dấu hiệu khô.
Để bê tông đạt chất lượng tốt, cần tưới đúng thời điểm, dùng nước sạch và duy trì độ ẩm liên tục trong suốt thời gian bảo dưỡng. Việc tránh các sai lầm trên sẽ giúp hạn chế nứt, bong tróc và suy giảm độ bền công trình.
Việc tưới nước bảo dưỡng bê tông tưởng đơn giản nhưng lại quyết định trực tiếp đến cường độ, độ bền và tuổi thọ của toàn bộ công trình. Tóm lại, sau khi đổ bê tông, cần che phủ giữ ẩm ngay trong 1 đến 4 giờ đầu, sau đó tưới nước trực tiếp khi bề mặt đã se và duy trì bảo dưỡng liên tục tối thiểu 7 ngày (lý tưởng 14 đến 18 ngày) theo TCVN 8828:2011.
Nếu bạn đang có nhu cầu xây nhà và muốn đảm bảo mọi khâu từ cấp phối bê tông đến bảo dưỡng đều được thực hiện đúng kỹ thuật, hãy liên hệ ngay với đội ngũ kỹ sư Hùng Anh Groups để được tư vấn và thi công xây nhà trọn gói chất lượng, tiết kiệm chi phí.
